县经开投公司一周回顾
3.9-3.15
一、重点工作情况
3月10日,县委书记潘伟赴青田县快递共配中心项目现场,实地查看项目建设进度,详细了解施工进展、招商引资、安全生产等情况,现场协调存在的问题和困难,并就下一步工作作出部署。
——供稿人:季荷力
3月11日,县人大调研组赴青田生态工业平台温溪小峙区块基础设施新建工程项目现场开展工作调研,详细了解项目生态环保建设情况。
——供稿人:季荷力
3月11日,县委常委、常务副县长阮美莲一行赴油竹街道彭括后山调研工程建筑垃圾(工程渣土)消纳处置情况。
——供稿人:王鸿杰

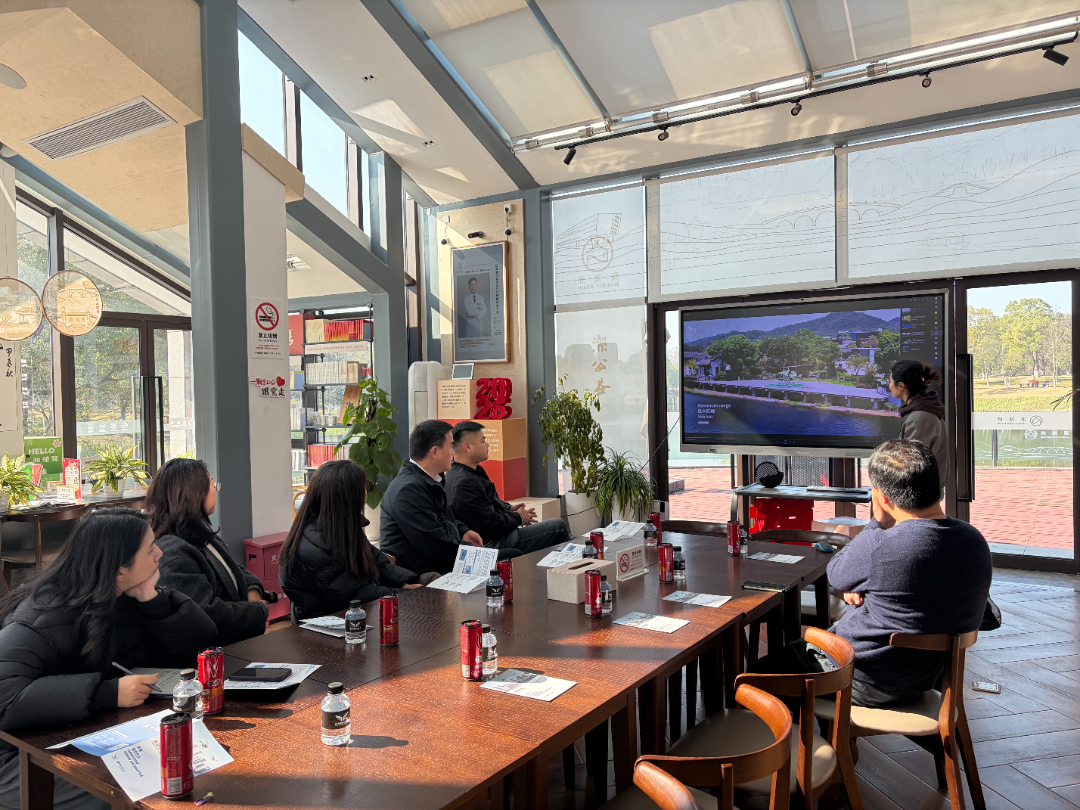

3月13日至14日,县经开投公司党委书记、董事长陈良建一行赴杭州开展招商引资工作,先后实地接洽了人力资源、低空经济、医疗等领域的多家企业,围绕产业合作、项目落地等事宜进行深入交流。
——供稿人:王鸿杰
二、工作动态

3月9日,县经开投公司赴船寮舒庄安置点项目现场开展放样对接工作,为后续开工建设做好前期准备。
——供稿人:刘豪杰
3月10日,县经开投公司会同船寮镇政府、项目设计单位,实地踏勘渣土消纳临时点位,详细查看选址条件、现场环境等情况,为后续项目推进夯实基础。
——供稿人:楼征昂
3月11日,县经开投公司会同县自然资源和规划局,赴船寮上叶田区块建设项目基础设施新建工程项目现场开展资源清运验收工作,全力确保项目建设安全有序推进。
——供稿人:朱昕来

3月11日、3月13日,县经开投公司志愿服务队前往油竹街道包干地段开展志愿服务活动。志愿者们积极清理环境卫生,用实际行动守护区域整洁,进一步弘扬志愿精神,充分展现国企责任与担当。
——供稿人:王婷婷
3月12日,县经开投公司会同县机关事务局前往船寮老交警队、海口镇政府,实地查看闲置资产现状,为后续盘活处置、提高资源效益打好基础。
——供稿人:叶鑫佳
3月13日,县经开投公司会同县教育局前往船寮中心幼儿园,实地察看项目建设进度,并商议后续室外活动场地布置事宜,全力保障项目有序推进。
——供稿人:刘豪杰
1
温溪、油竹、三溪口片区

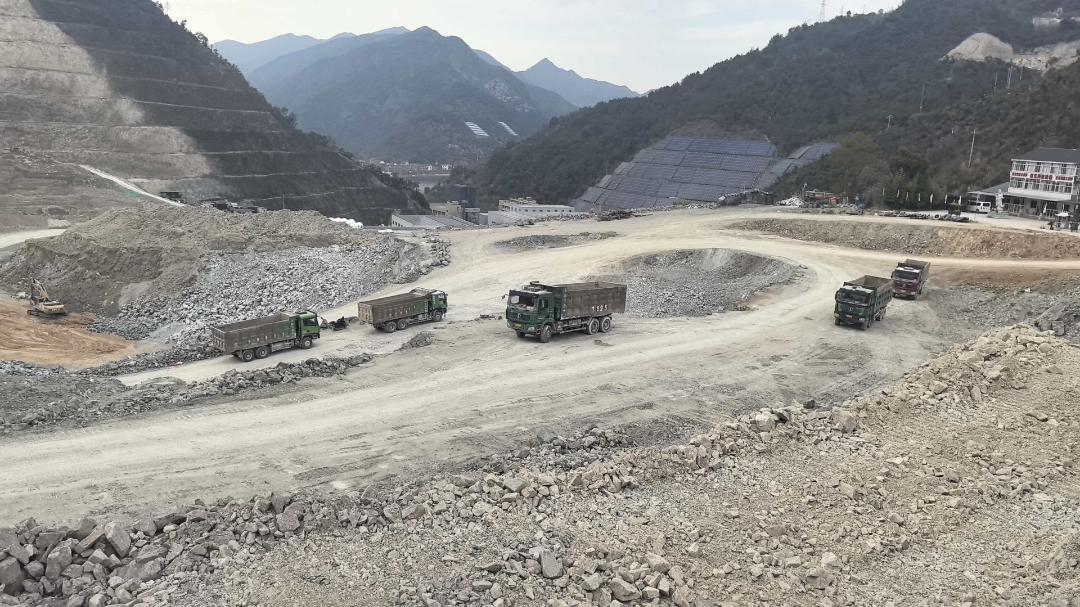

青田县三溪口街道东岙工业园区(二期)“一平”工程:处于土石方开挖阶段,总方量约850万m³,目前总开挖量约为690万m³。
——供稿人:季荷力

青田生态工业平台温溪小峙区块基础设施新建工程:处于土石方开挖阶段,总方量约1966万m³,目前总开挖量约为221.2万m³。
——供稿人:季荷力

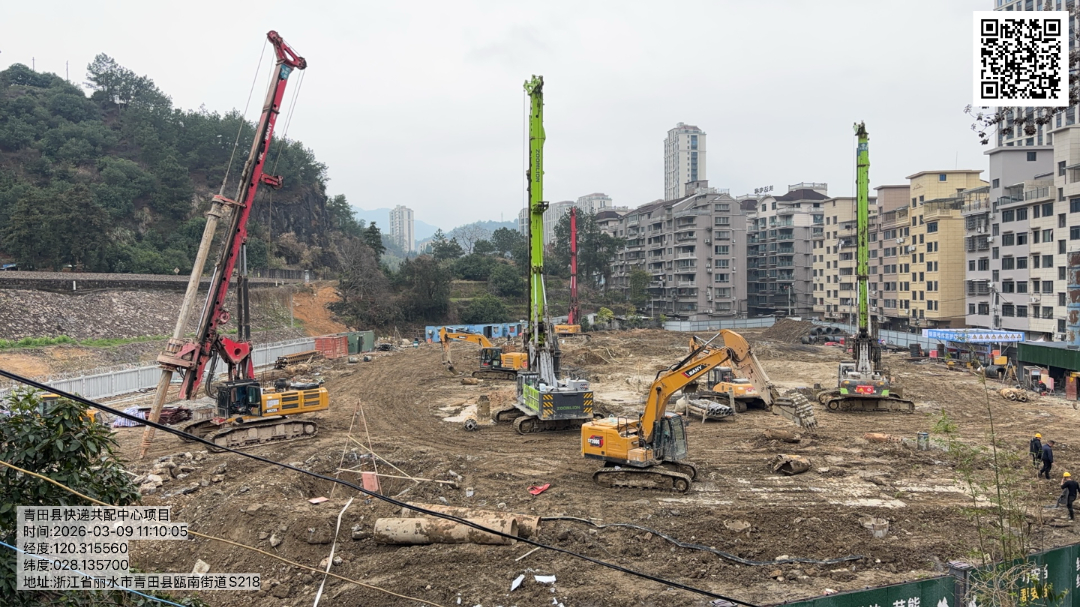

青田县快递共配中心:工程桩共计304根,已完成134根;围护桩共计193根,已完成40根,北侧高压旋喷桩已完成。
——供稿人:季荷力

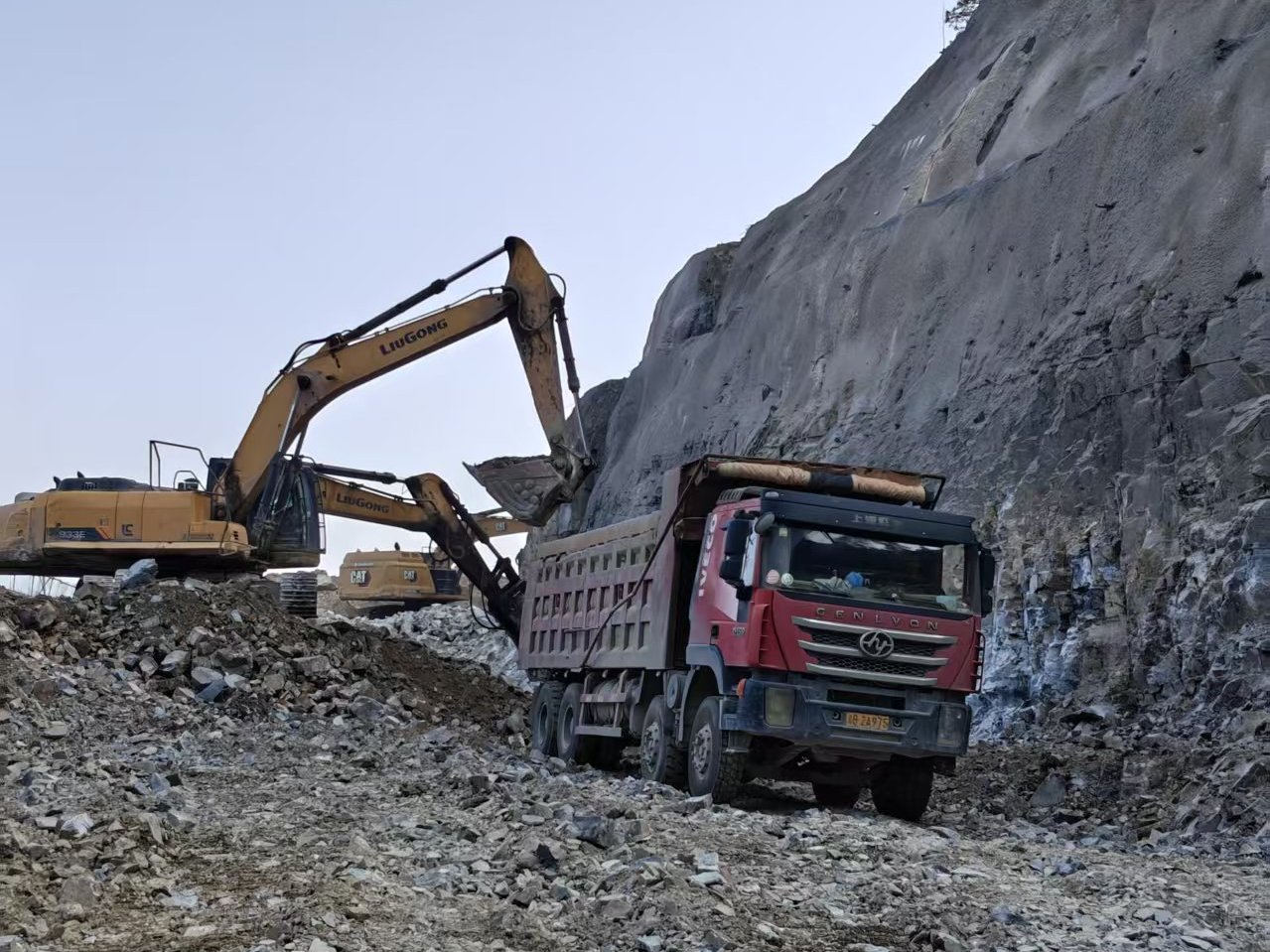

青田县油竹街道经开一路拓宽提升工程:处于土石方开挖阶段,总方量约12万m³,目前总开挖量约为6.8万m³,完成土石方外运6万m³。
——供稿人:季荷力

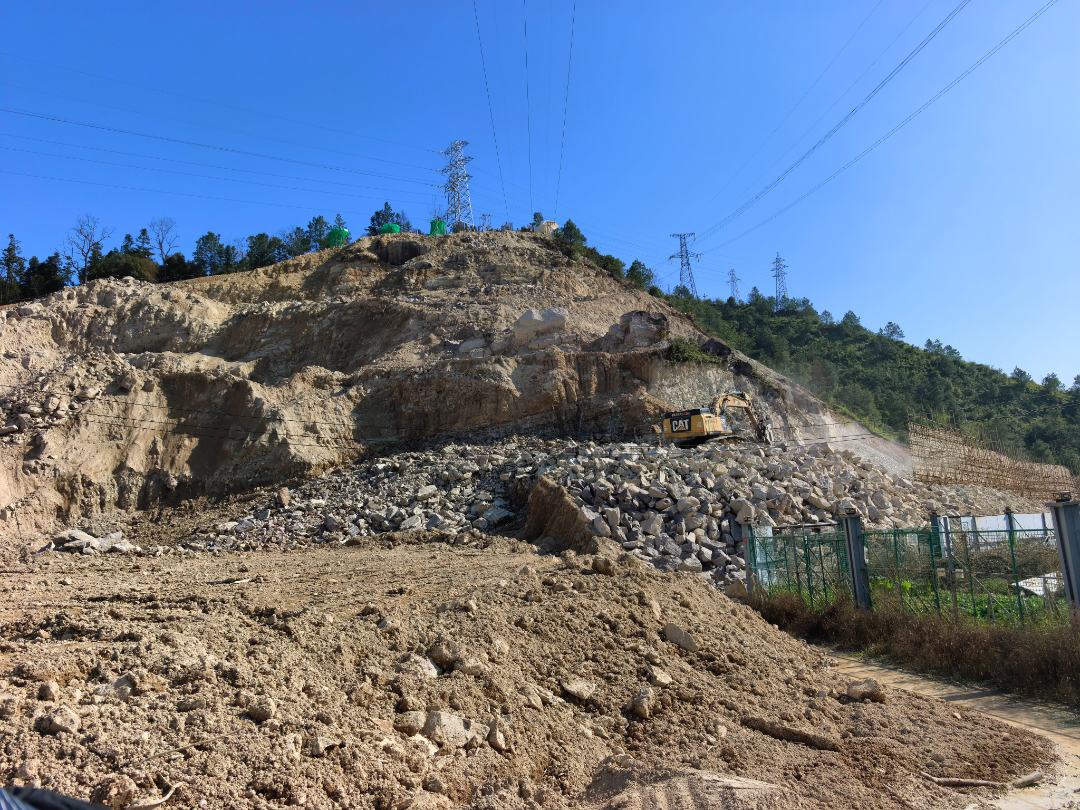

青田县生态工业平台东源镇项村三期区块纵二路等基础设施工程:正在进行抗滑桩施工、场地施工及山体开挖。
——供稿人:殷晶艺

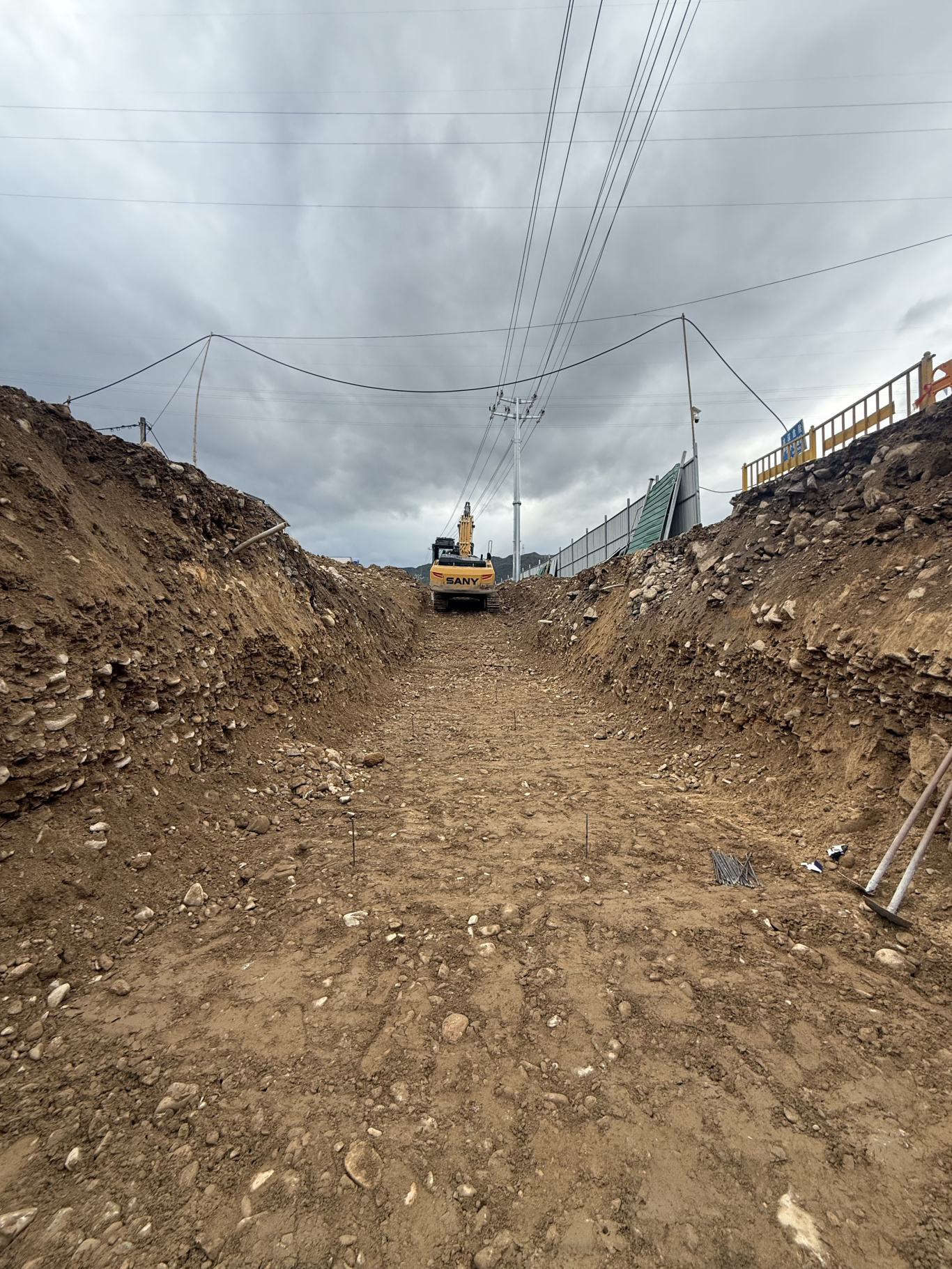

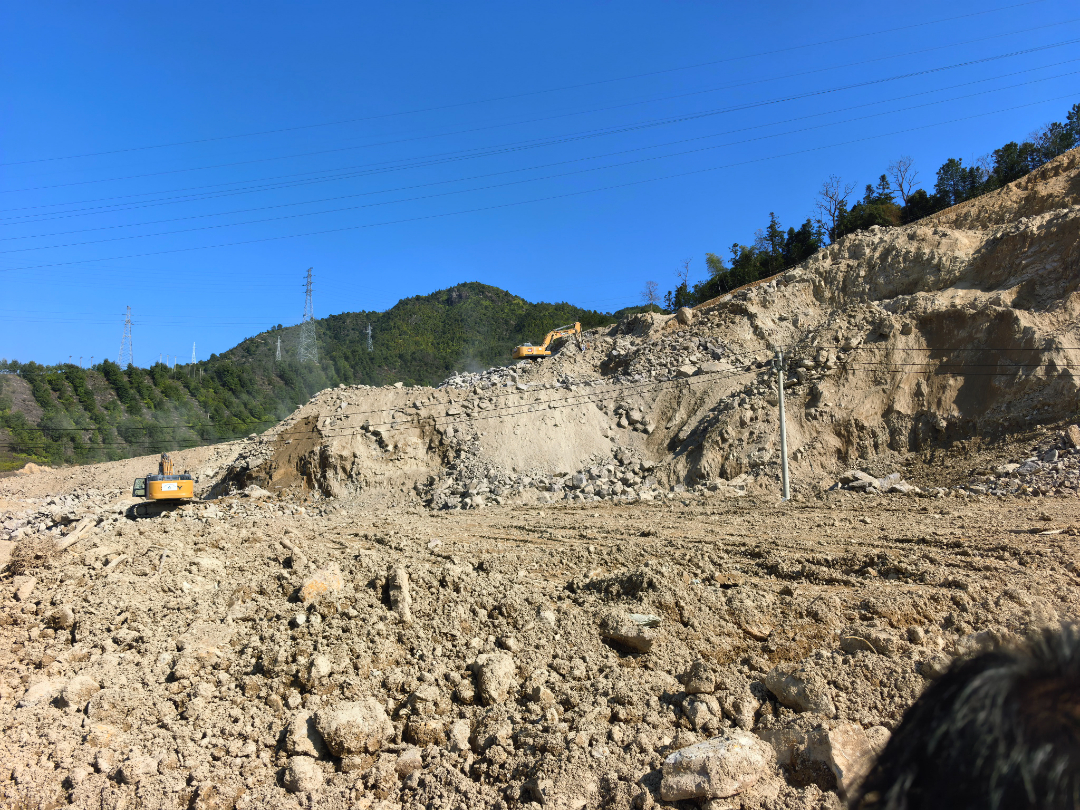

青田县东源镇项村工业园区基础设施工程(三期):正在进行剩余路段施工(基础开挖、管道填埋及临时通道搭设等)。
——供稿人:殷晶艺
青田县温溪小峙——寺下区块建设场地平整项目:主要包括山体开挖及平整、排水沟、挡墙、便道等相关附属工程建设。目前均已完工。
——供稿人:季龙龙
青田县温溪小峙——寺下区块建设项目(二期):河道整治工程治理河道总长度为0.993km,主要包括新建防洪堤 1.986km、生态堰坝 6 座、农桥 1 座以及绿化等相关工程建设。目前均已完工。
——供稿人:季龙龙

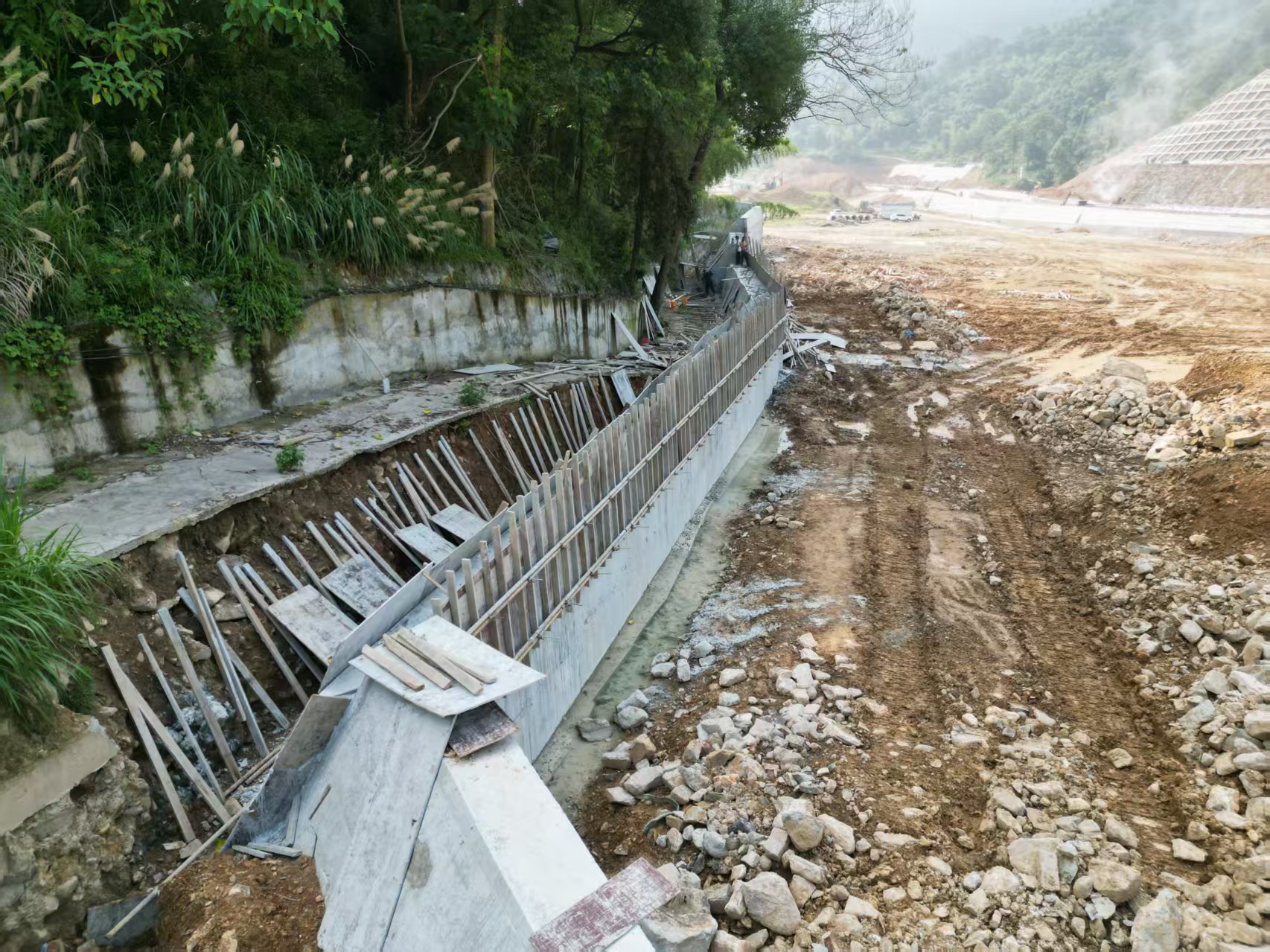

青田县油竹街道万基欧郡生活污水零直排项目-挡墙应急修复工程:抗滑桩全部施工完成,正进行圈梁钢筋绑扎施工中。
——供稿人:季龙龙
青田县油竹街道小区生活污水零直排工程:
1.东赤村:已完成竣工验收。
2.雅岙村:已完成竣工验收。
3.官和小区:已完成竣工验收。
4.田步垟工业园区:已完成现场施工。

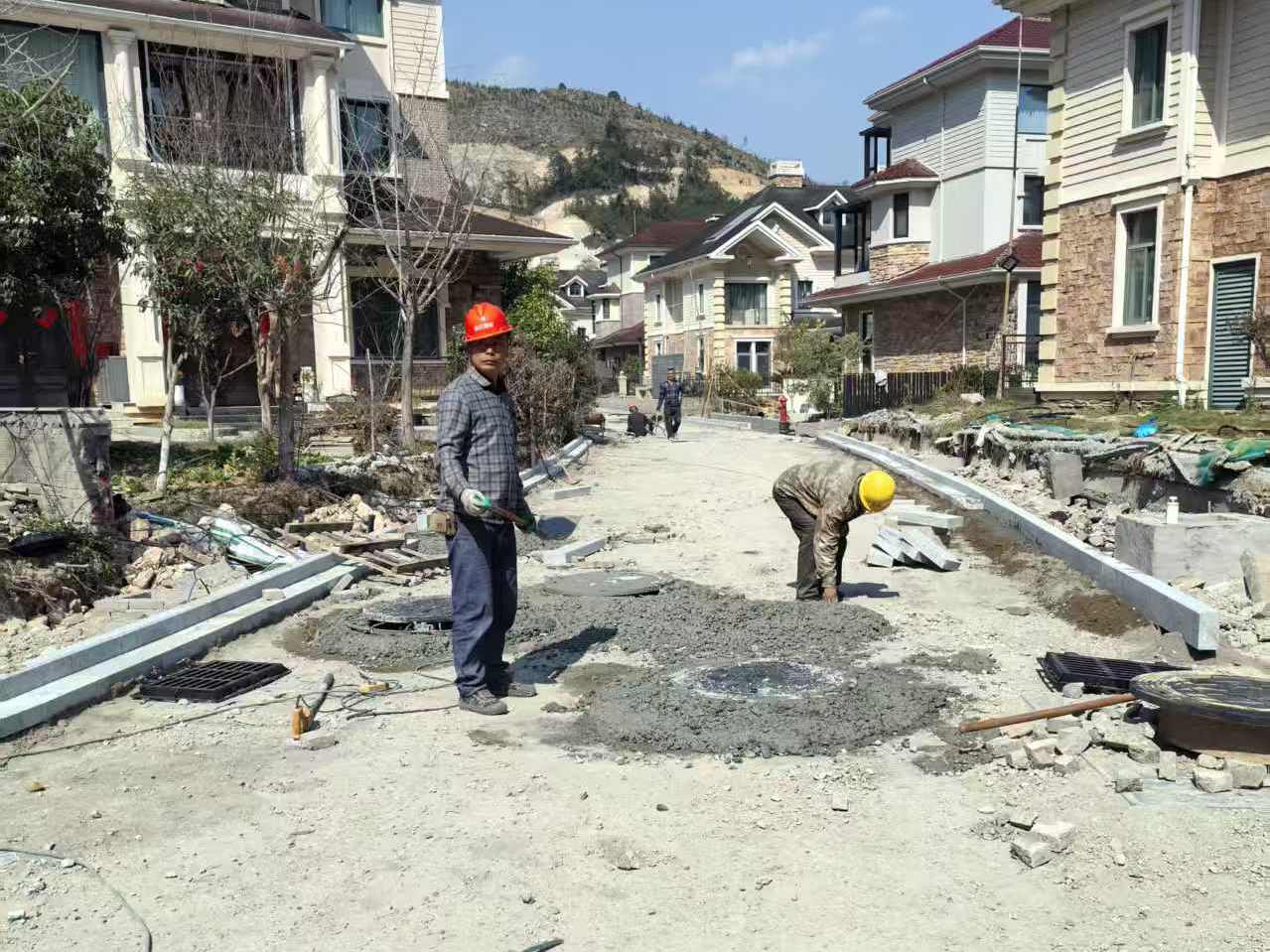

5.万基欧郡小区:万基欧郡小区已完成综合管网施工、路基水稳层施工、路面沥青、景观绿化等附属工程。正在进行挡墙修复路段路基施工,安装平侧石。
6.芝竹小区:基本完成施工,下步将进行初步验收。
——供稿人:季龙龙

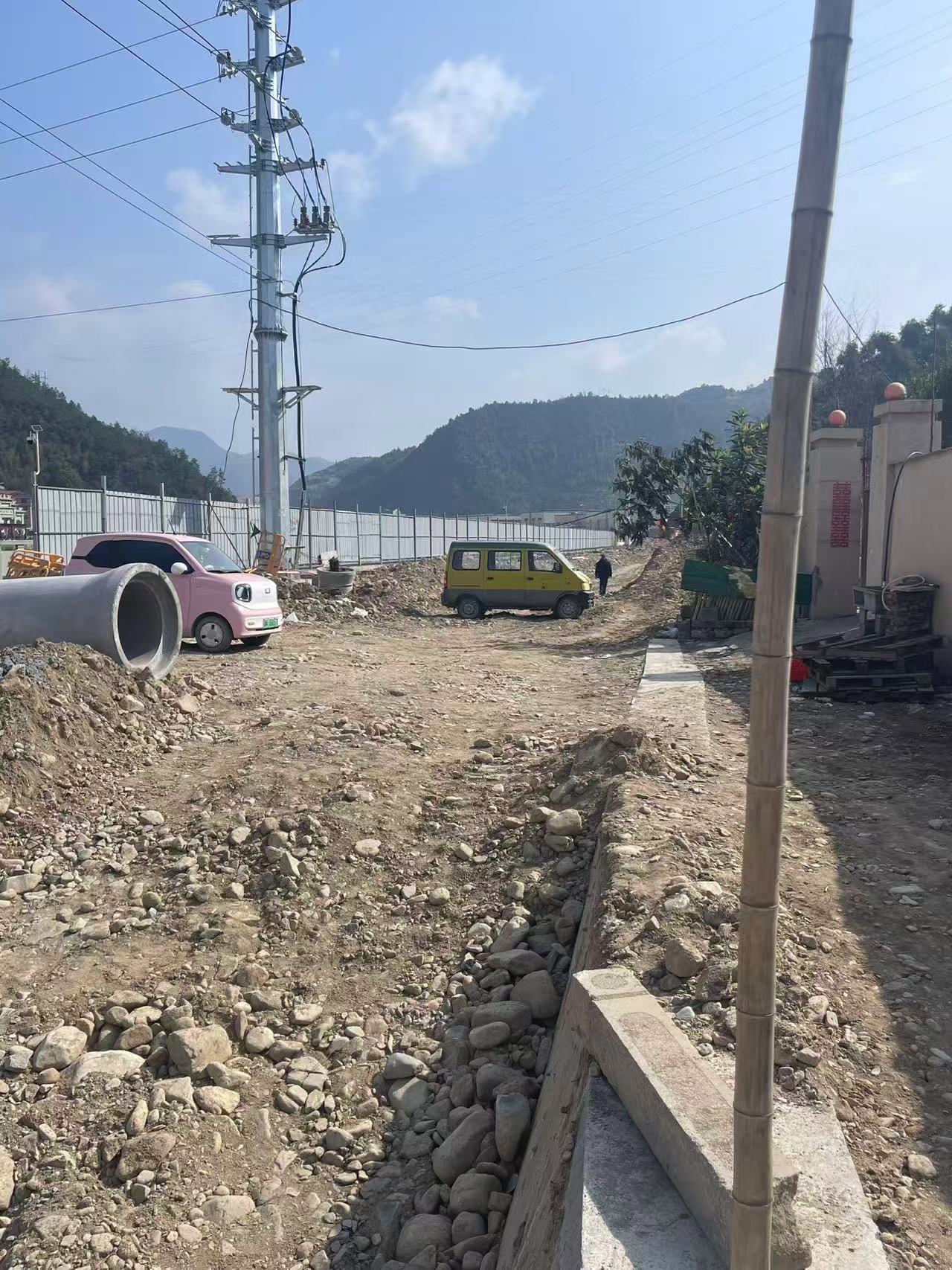

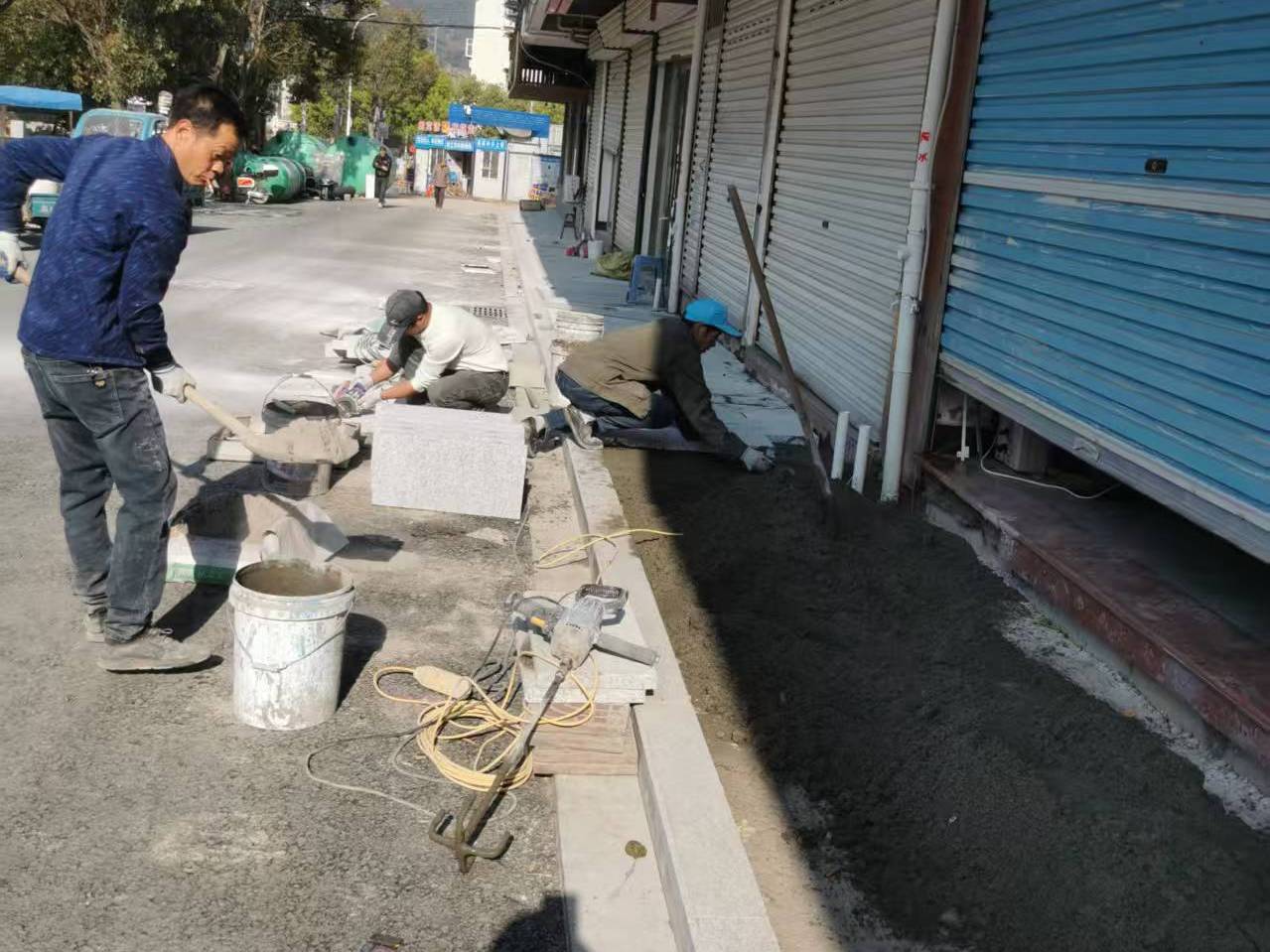

小口地下管网提升改造工程:正在进行人行道及各类检查井施工。
——供稿人:季龙龙
2
船寮、海口片区

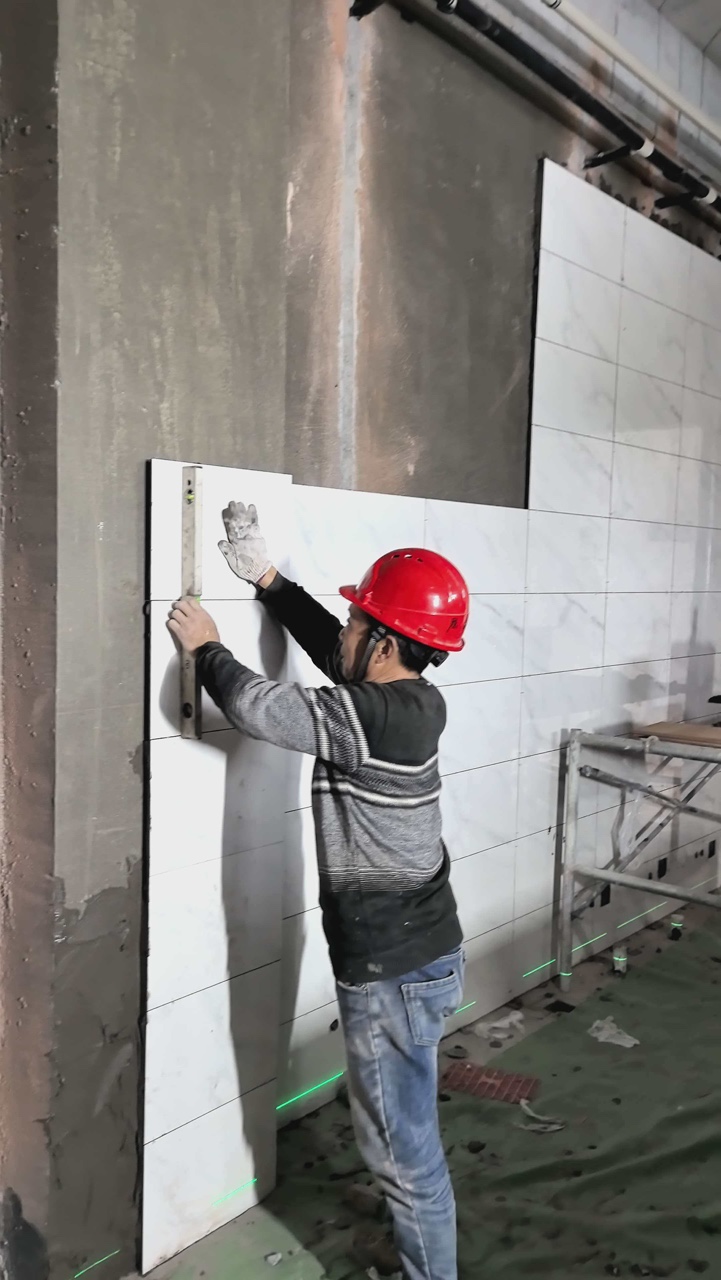

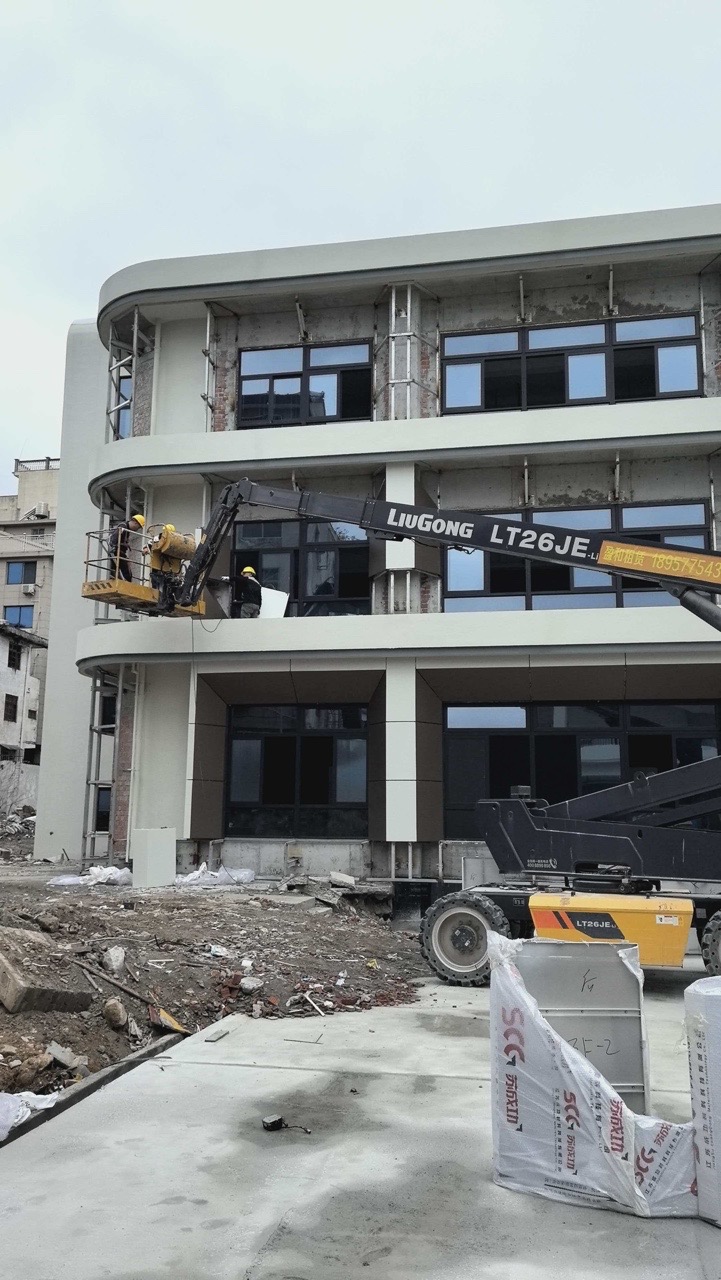

青田县船寮中部实验幼儿园新建工程:上人屋面防水层完成,种植屋面绿化完成,外墙涂料完成,幕墙铝扣板完成30%,窗玻璃安装完成,顶板腻子完成,地面找平完成。目前处于卫生间瓷砖铺设,外立面铝扣板安装。
——供稿人:刘豪杰
青田智能电气产品研发制造中心项目:已完成基础施工。主体六层结构楼板完成,一层砌体完成,室外附属管道安装完成。7-16轴六层支模架完成,7-16轴七层梁板模板完成,一层砌体完成。
——供稿人:刘豪杰

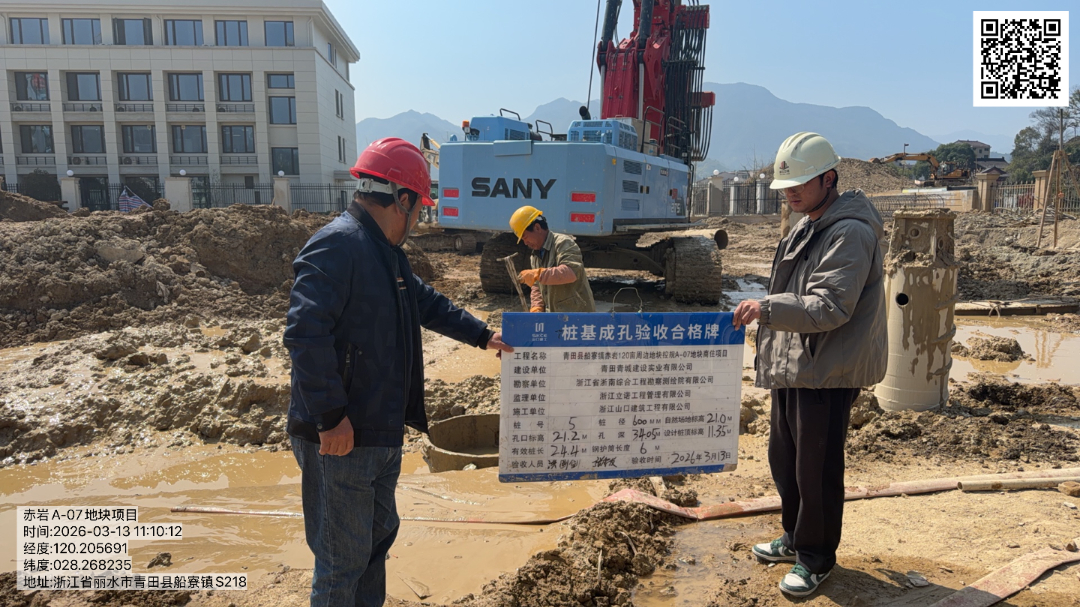

青田县船寮镇赤岩120亩周边地块控规A-07地块商住项目:目前处于工程桩施工阶段,咬合桩、围护桩总桩数346根,累计完成346根,完成比例100%;立柱桩总桩数28根,立柱桩累计完成6根,完成比例21%;工程桩总桩数126根,工程桩累计完成17根,完成比例13%。
——供稿人:刘豪杰
3
腊口、祯埠片区
乌坦山一期基础设施工作推进情况:

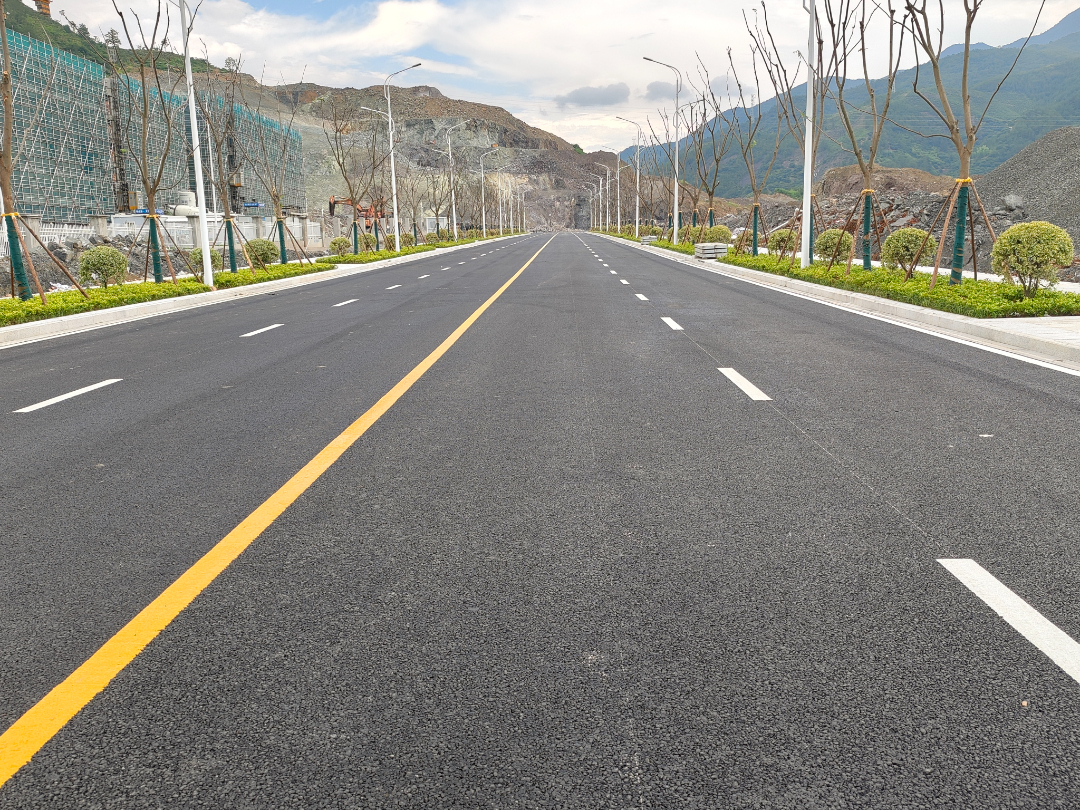

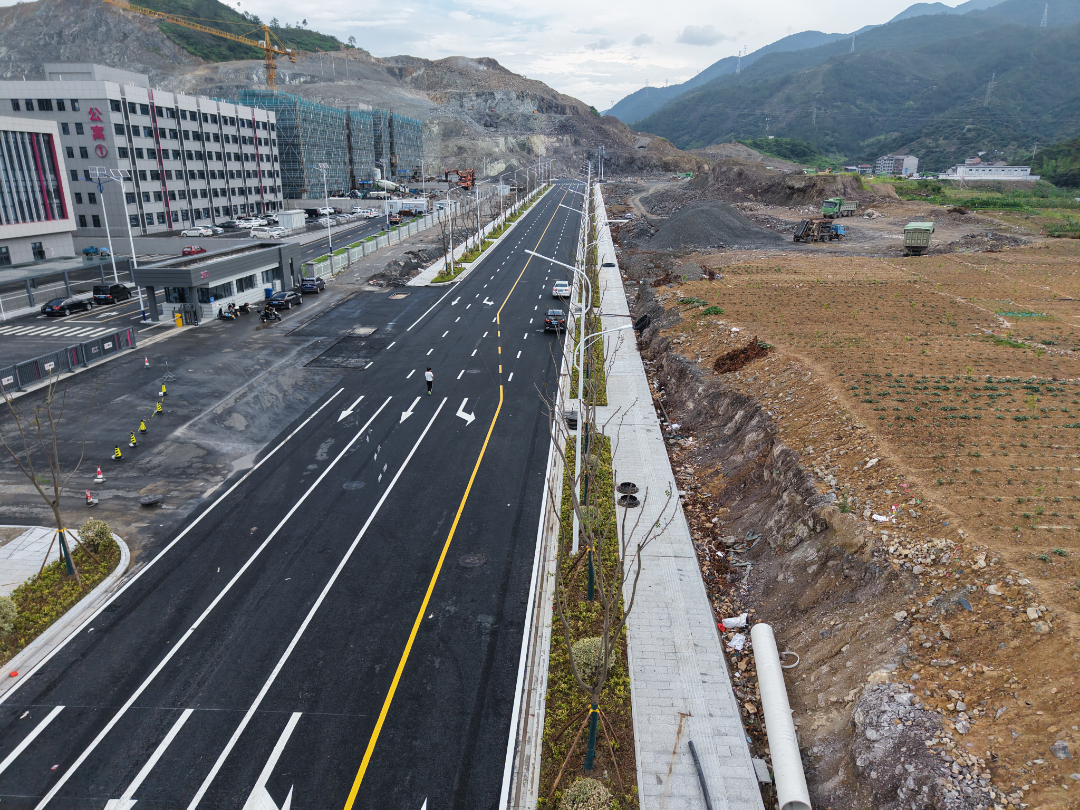

青田县经济开发区腊口乌坦山建设项目(一期)基础设施工程——市政道路工程:已进行竣工验收。
——供稿人:刘豪杰

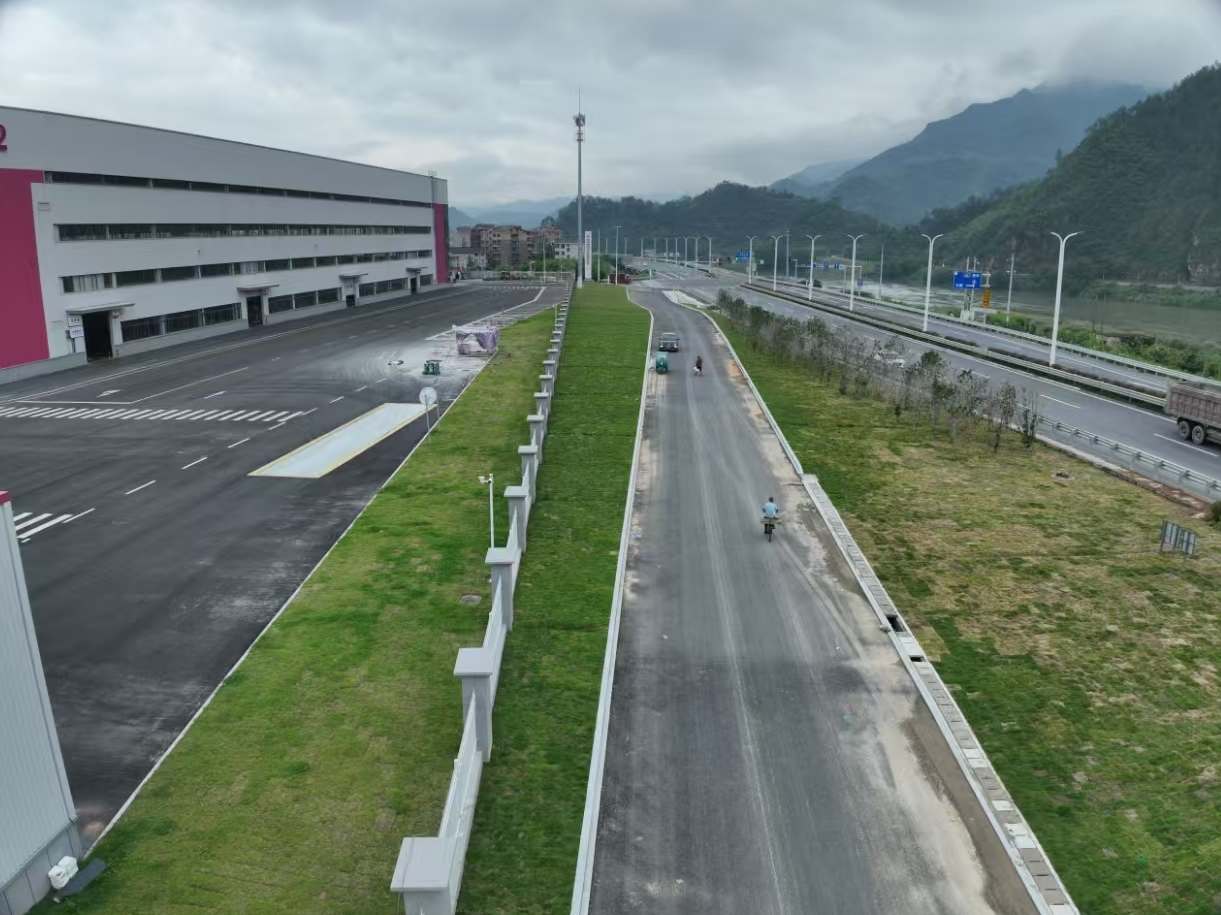

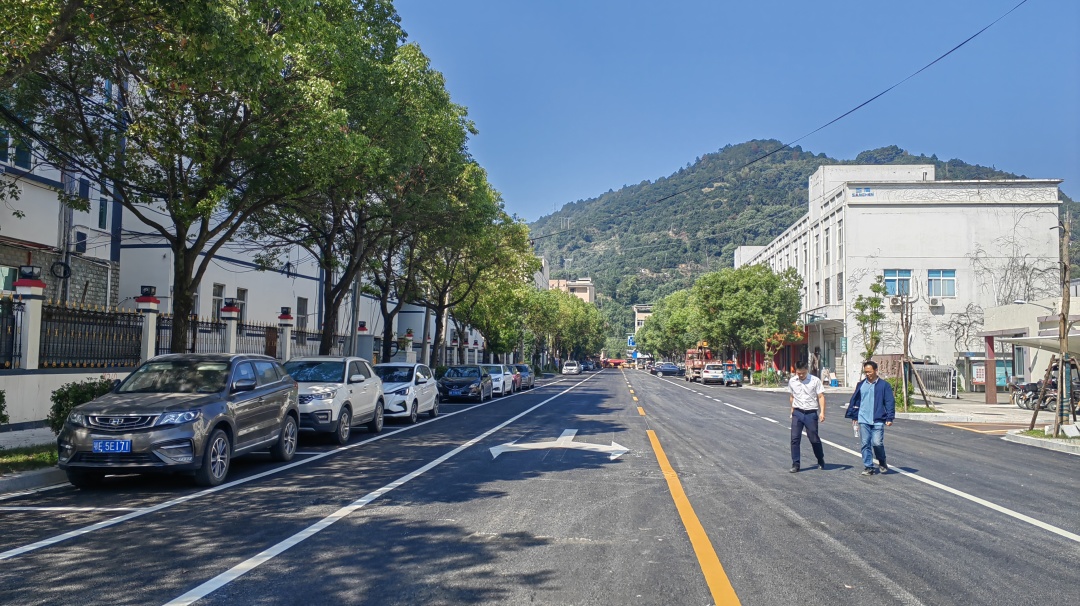

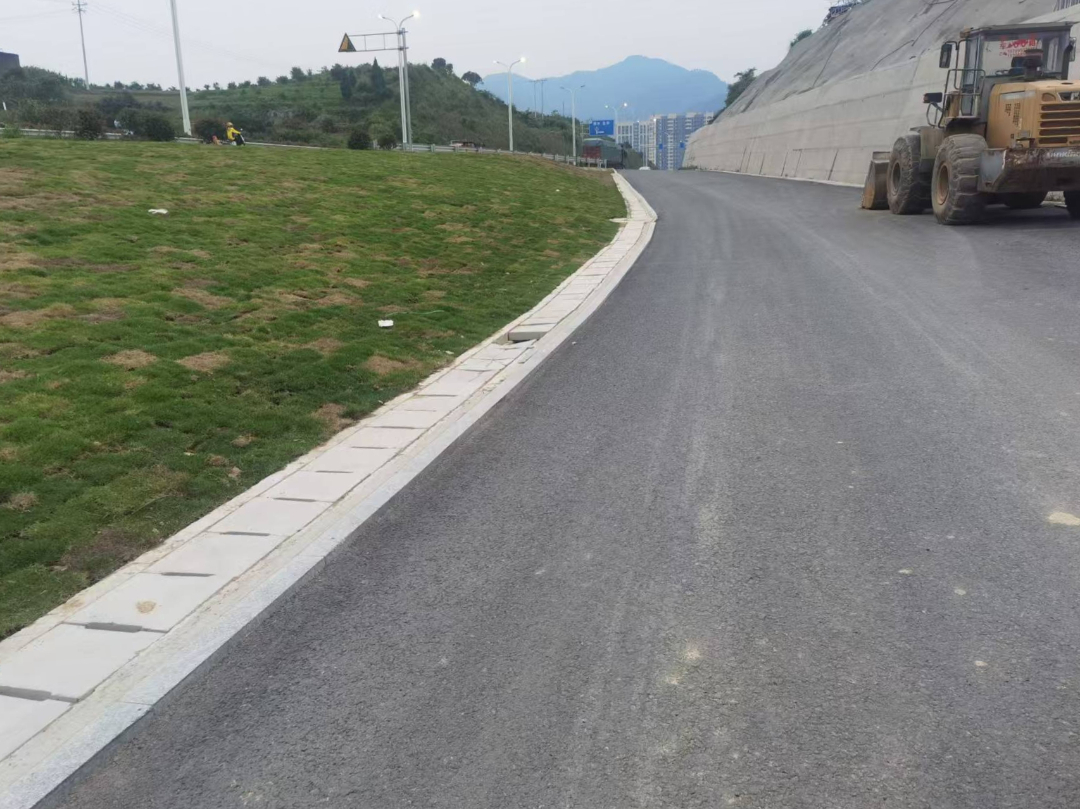

青田县新能源智慧出行产业园基础设施项目(爱玛出入口辅道):已完成沥青铺设,成功通车运行。
——供稿人:刘豪杰

青田祯埠镇电商产业园绿色园区建设一期项目:项目已顺利完工,切实保障祯埠工业园区车辆通行需求。
——供稿人:刘豪杰
·END·
