县经开投公司一周回顾

2.24-3.8

一、工作动态

2月26日,县经开投公司一行赴腊口镇翡丽云庭小区开展房产初步查验工作,详细查看房屋状况,为后续相关工作推进夯实基础。

——供稿人:叶鑫佳

2月27日,县经开投公司一行赴船寮镇政府,就船寮片区相关项目建设事宜进行对接洽谈,双方围绕项目推进、问题协调等方面深入沟通交流,凝聚工作合力,助力片区高质量发展。

——供稿人:刘豪杰

为拓展发展路径、激发合资公司经营活力。2月28日,省交工集团与县经开投公司就青创公司经营效益提质增收工作进行专题对接。双方聚焦核心问题,深入探讨了具体实施方案,为进一步提升企业经营业绩明确了方向。

——供稿人:王鸿杰

3月2日,县经开投公司一行赴船寮幼儿园项目现场,实地查看工程施工进展情况,商议本年度施工计划,保障项目平稳推进。

——供稿人:刘豪杰

3月3日,县经开投公司一行人赴船寮智能电器(工业上楼)项目开展安全检查,实地查看项目复工复产情况,全面排查安全风险隐患,压紧压实安全生产责任,确保项目建设安全有序推进。

——供稿人:刘豪杰

3月4日,副县长、公安局局长朱建锋带队深入彭括(二期)项目建设现场进行实地调研,在项目施工现场,实地查看了工程整体规划布局和现阶段建设进展情况,详细听取了项目负责人关于工程概况、施工进度、安全生产措施落实及周边治安环境等情况的汇报。并召开专题座谈会,为项目建设“把脉问诊”、排忧解难。

——供稿人:王鸿杰

3月4日,县经开投公司与县邮政局、县邮政公司、青田快递协会开展快递共配中心运营模式讨论。与会人员围绕运营管理、资源整合等方面深入交流,为优化运营方案奠定坚实基础。

——供稿人:徐洪

3月5日,县经开投公司前往海口镇(长寿路35号、青海路61号)及腊口镇石帆村(老乡政府)现场查看房屋现状,张贴房屋腾空通知,确保告知到位。

——供稿人:周迪一

3月5日,县经开投公司召开党委扩大会议暨公司树立和践行正确政绩观学习教育动员部署会,认真学习习近平总书记关于树立和践行正确政绩观的重要论述,深入贯彻中央和省委、市委、县委党的建设工作领导小组会议精神,研究部署公司开展树立和践行正确政绩观学习教育工作。

——供稿人:王婷婷

3月5日,县经开投公司召开在建项目复工复产暨安全生产专题会议。会上开展集体廉政谈话,对项目建设工作进行安排部署,施工、监理单位代表作表态发言。公司党委书记、董事长陈良建强调:一是强化效率意识,既要抢抓进度更要科学组织。二是严把质量关口,既要规范管理更要精细把关。三是树牢底线思维,既要狠抓生产更要确保安全。下一步,公司将以更严的作风、更实的举措,统筹推进项目建设和安全生产,全力冲刺年度目标任务。

——供稿人:周佳玟

二、项目进展情况

1

温溪、油竹、三溪口片区

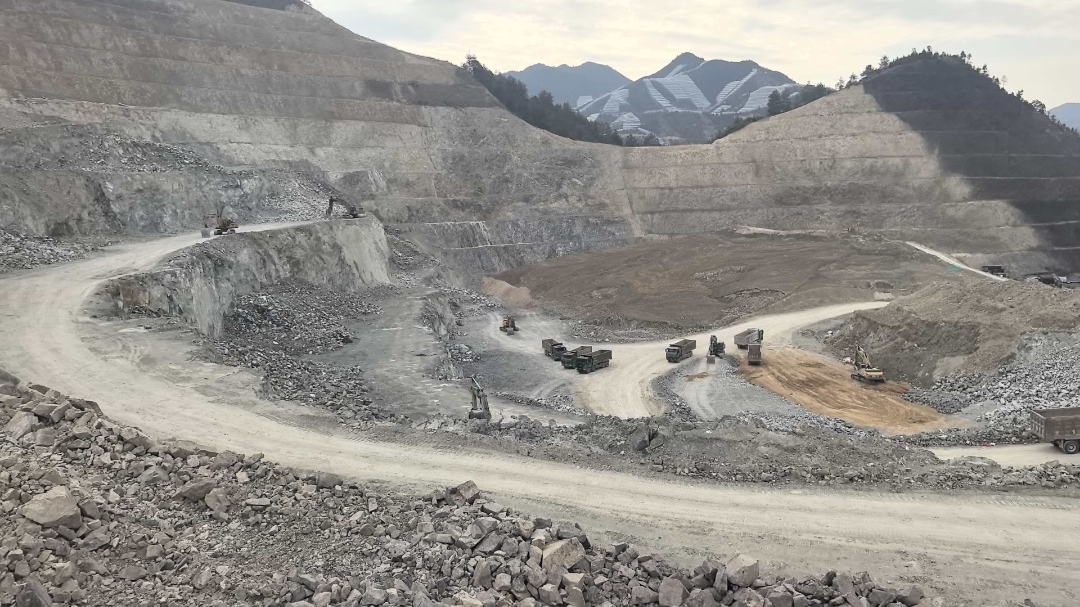

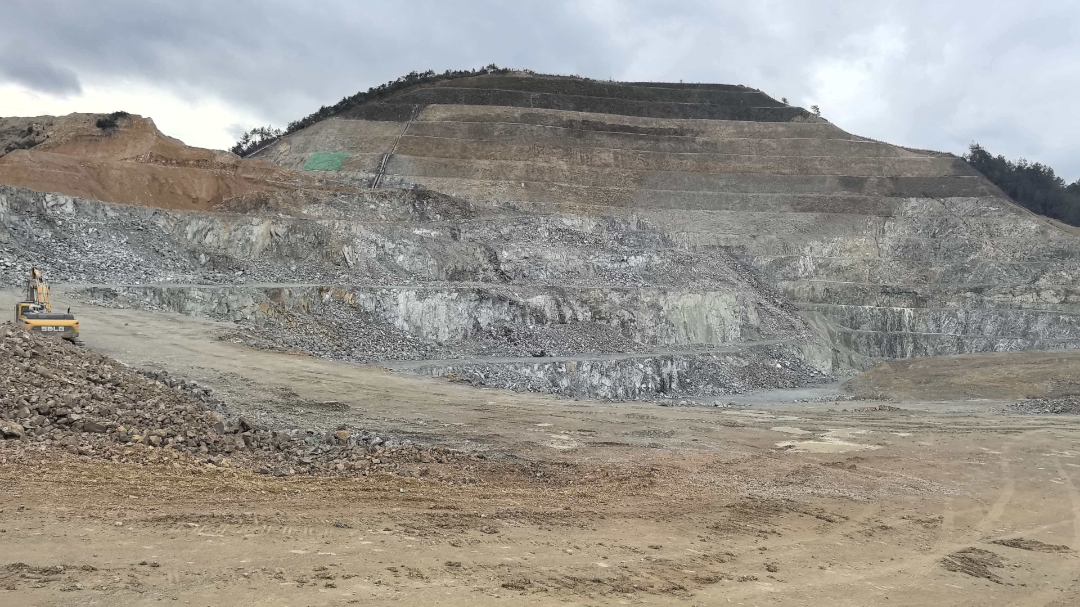

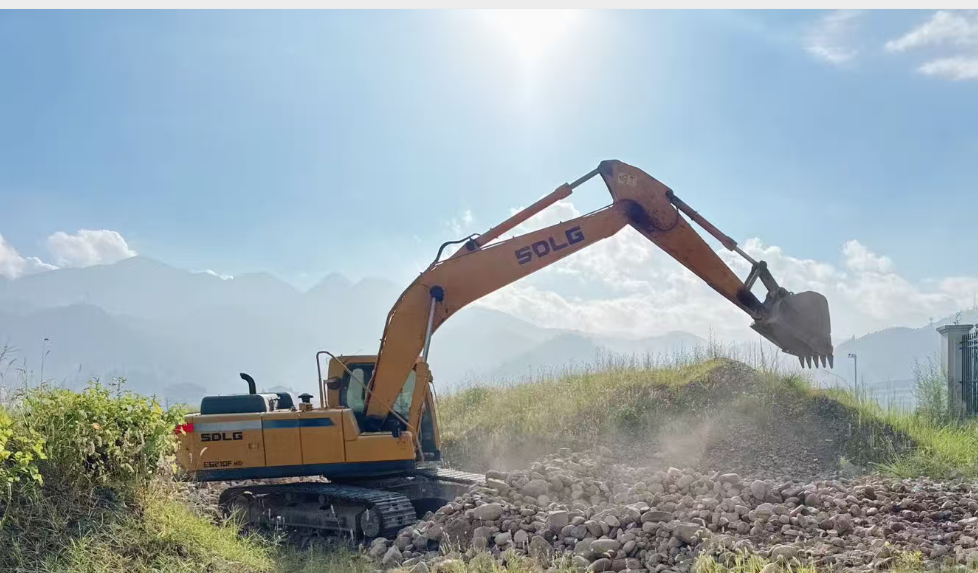

青田县三溪口街道东岙工业园区(二期)“一平”工程:处于土石方开挖阶段,总方量约850万m³,目前总开挖量约为686万m³。

——供稿人:季荷力

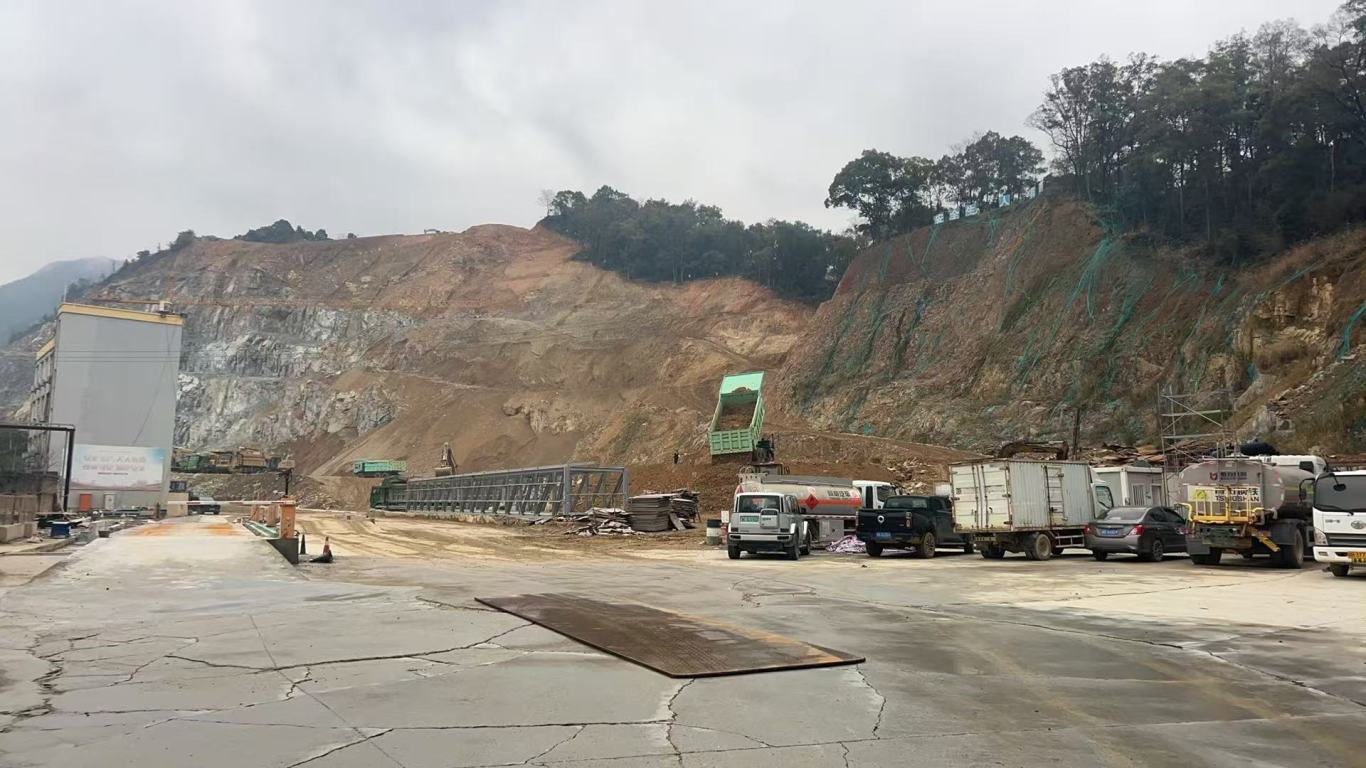

青田生态工业平台温溪小峙区块基础设施新建工程:处于土石方开挖阶段,总方量约1966万m³,目前总开挖量约为221万m³。

——供稿人:季荷力

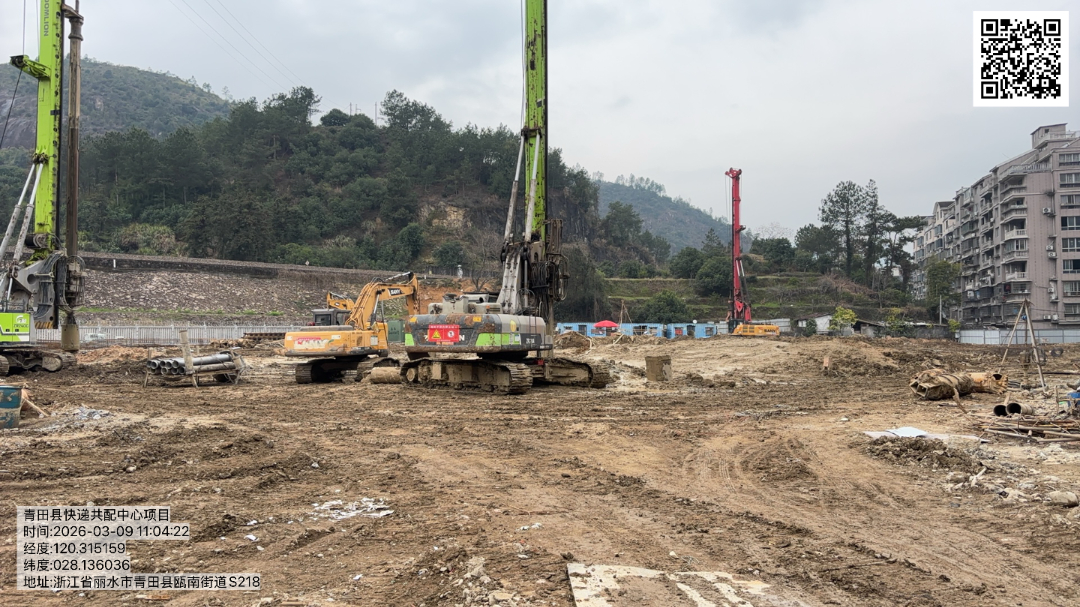

青田县快递共配中心:工程桩共计304根,已完成116根;高压旋喷桩共计286根,已完成286根,围护桩共计193根,已完成12根。

——供稿人:季荷力

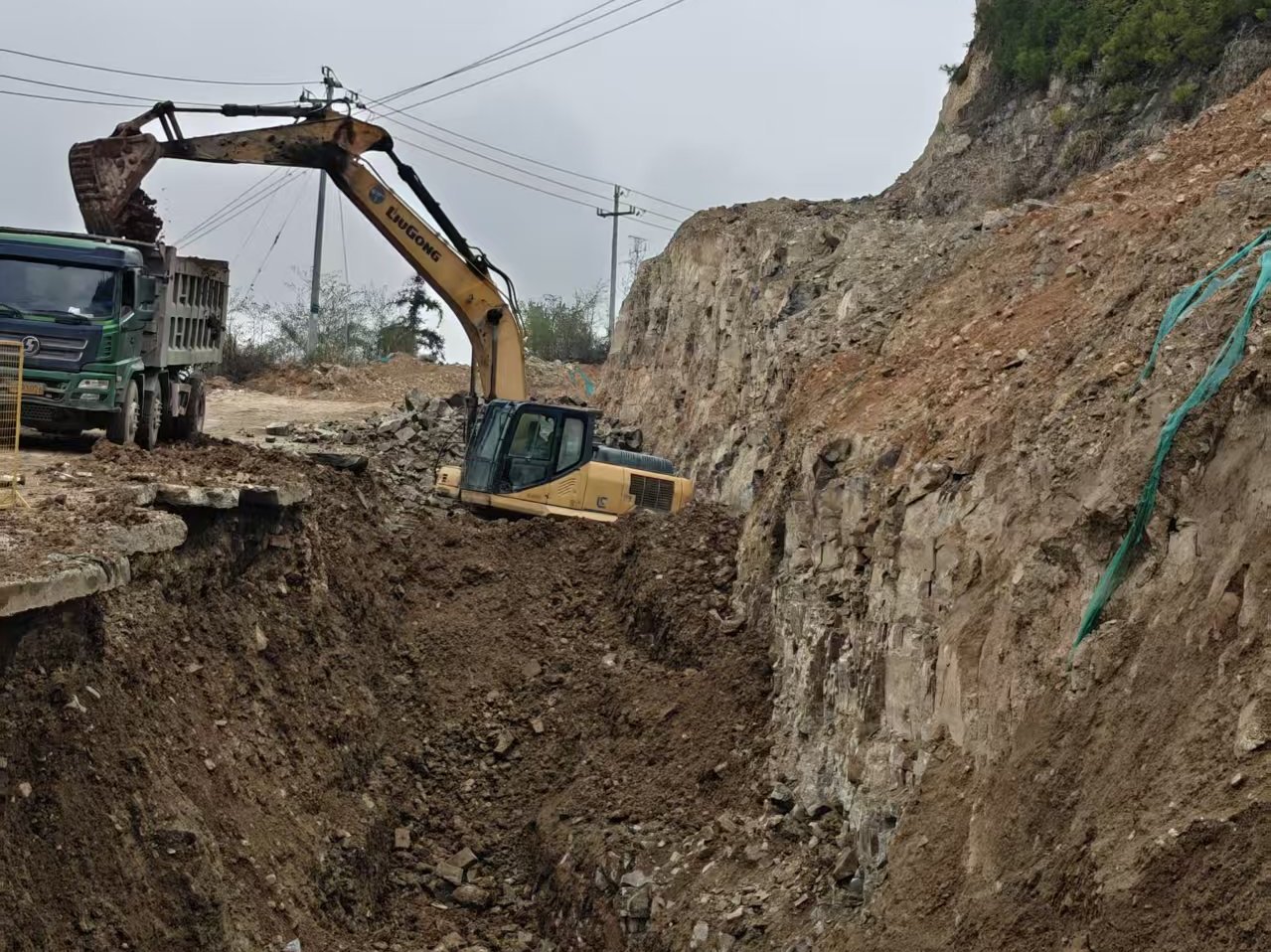

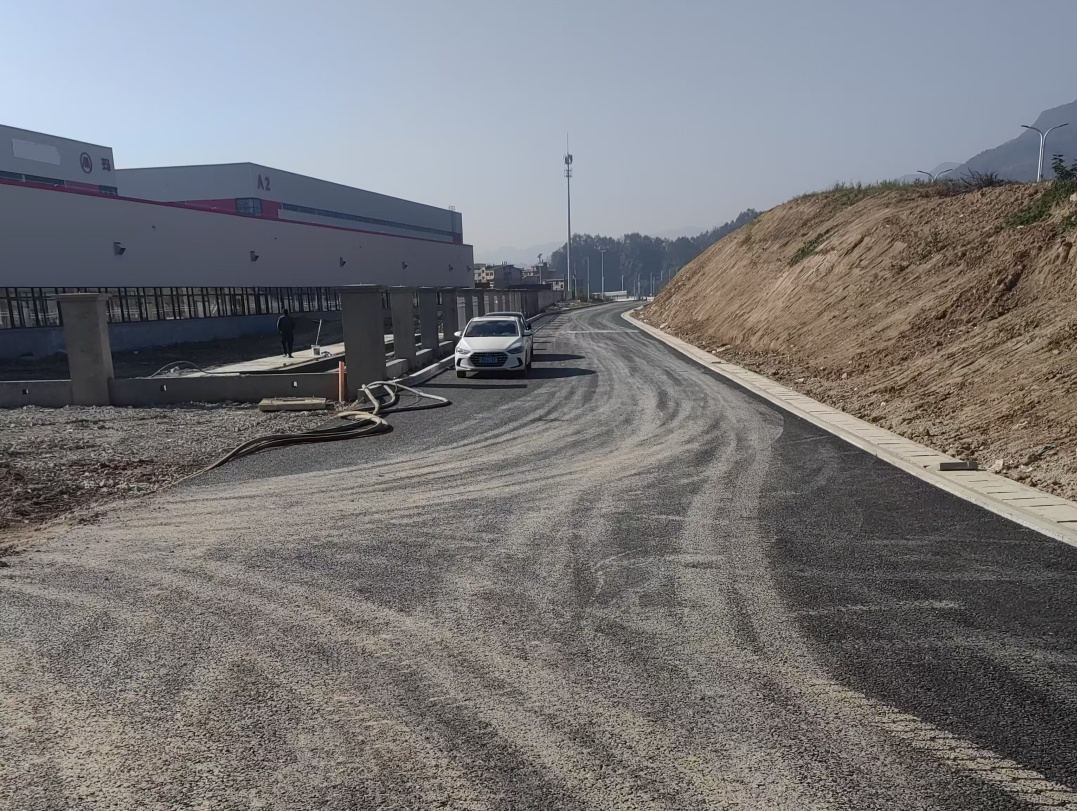

青田县油竹街道经开一路拓宽提升工程:处于土石方开挖阶段,总方量约12万m³,目前总开挖量约为6.6万m³,完成土石方外运5.8万m³。

——供稿人:季荷力

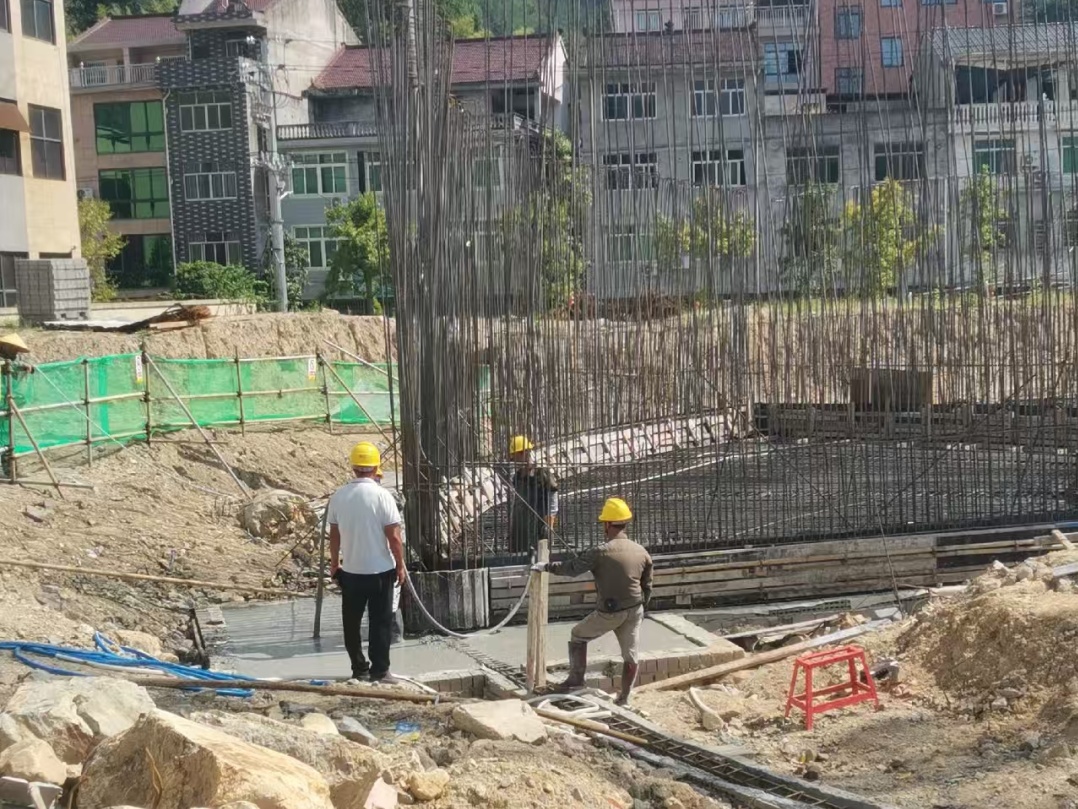

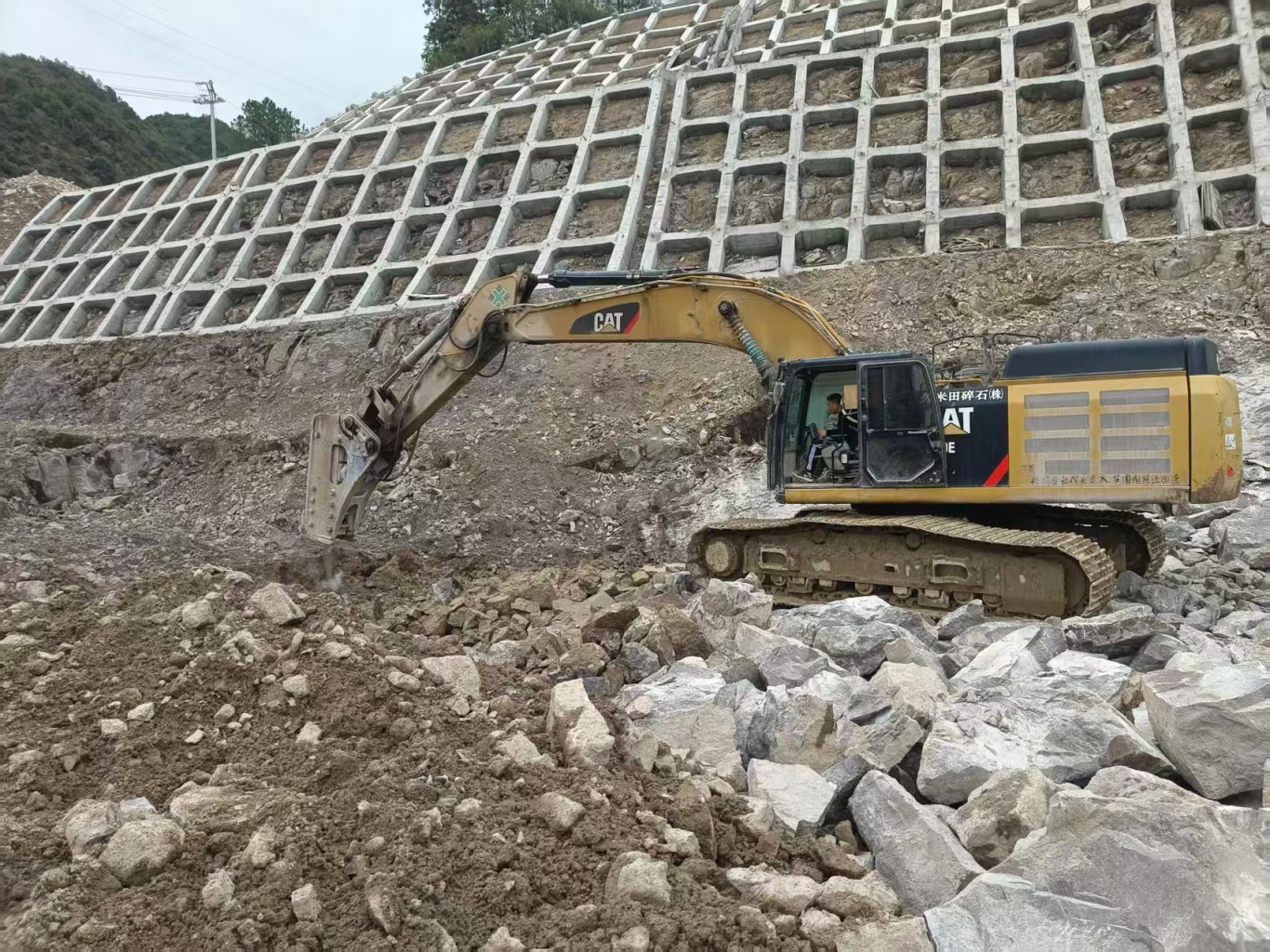

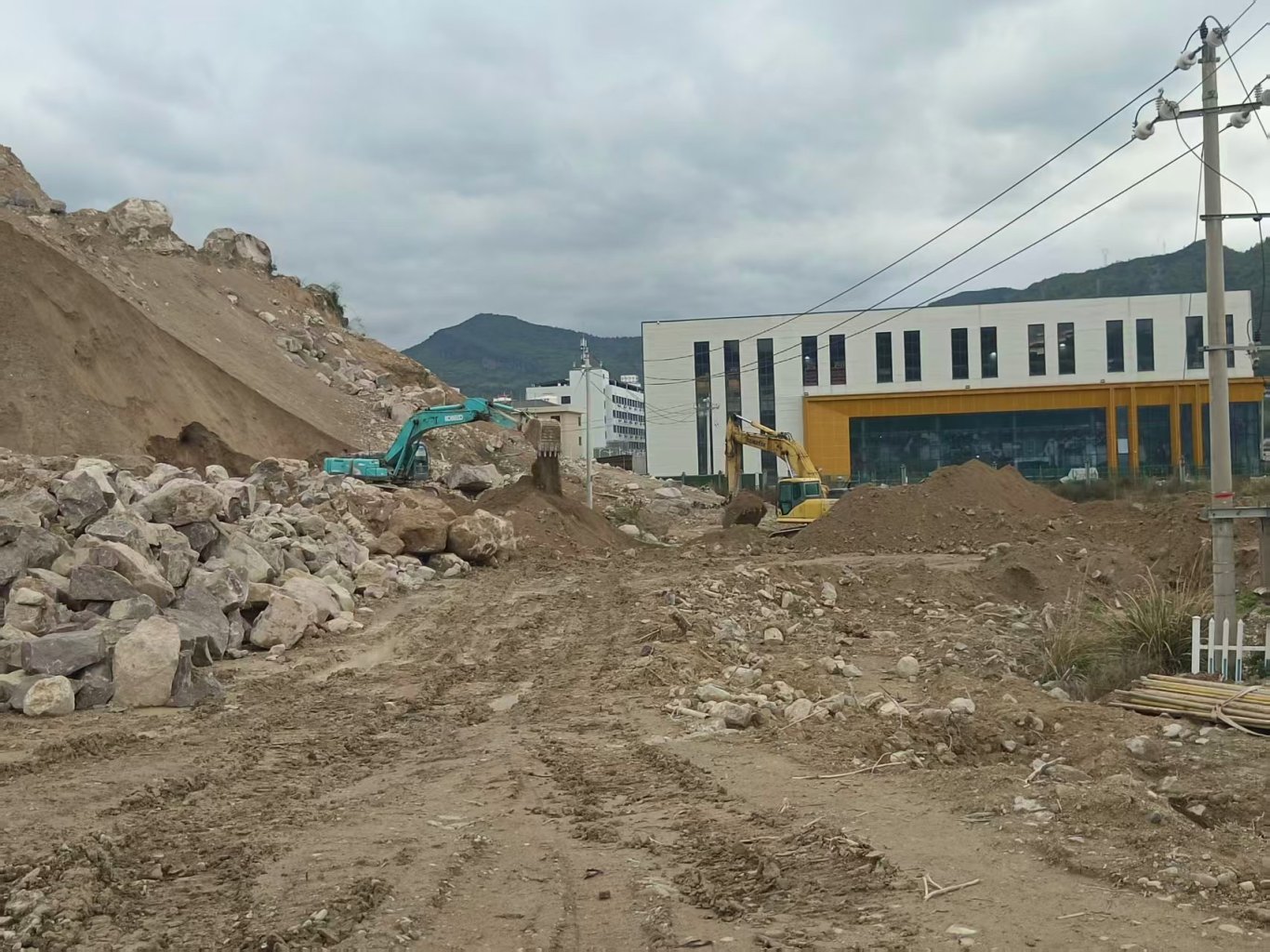

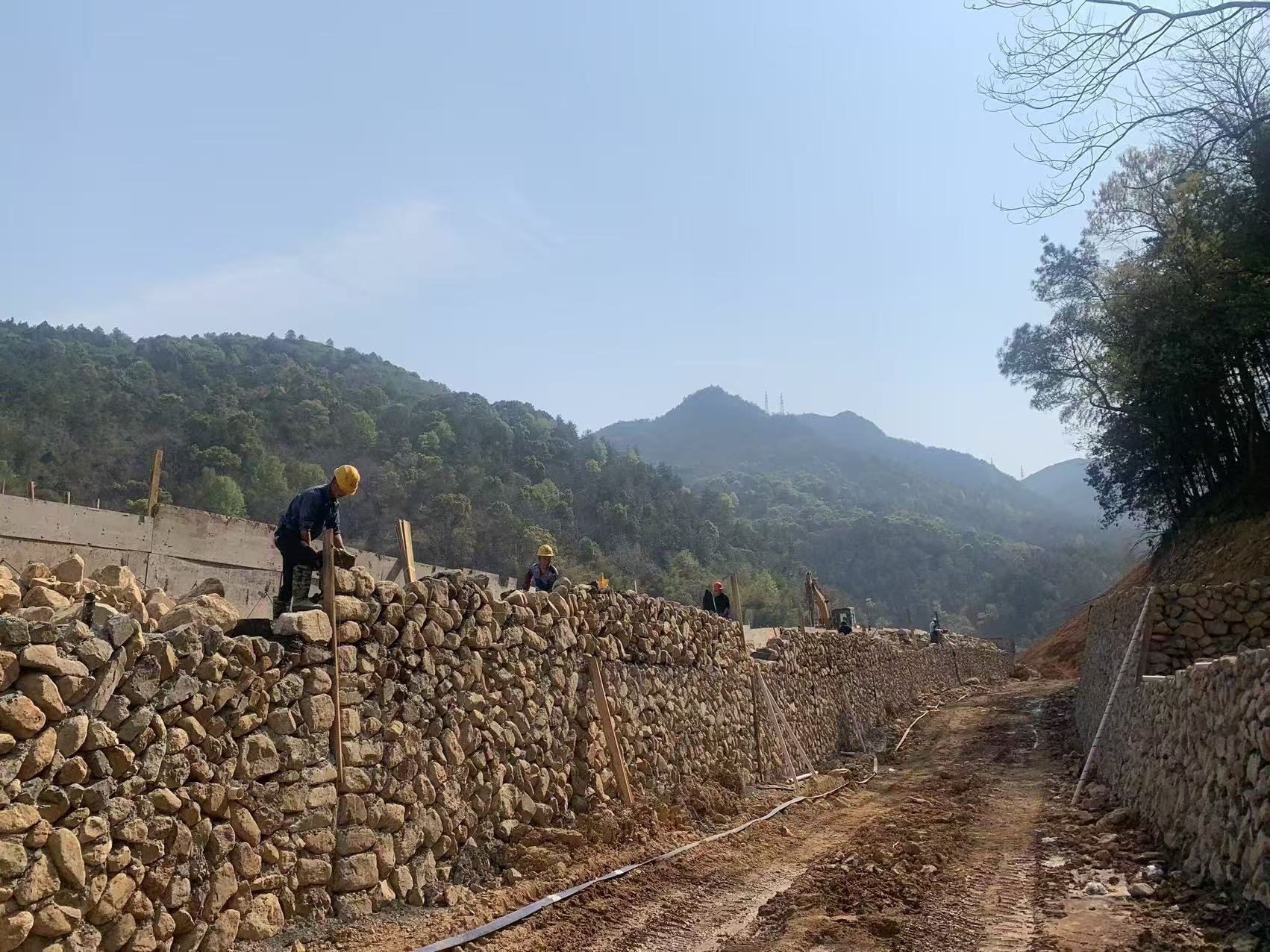

青田县生态工业平台东源镇项村三期区块纵二路等基础设施工程:正进行抗滑桩施工、场地施工。

——供稿人:殷晶艺

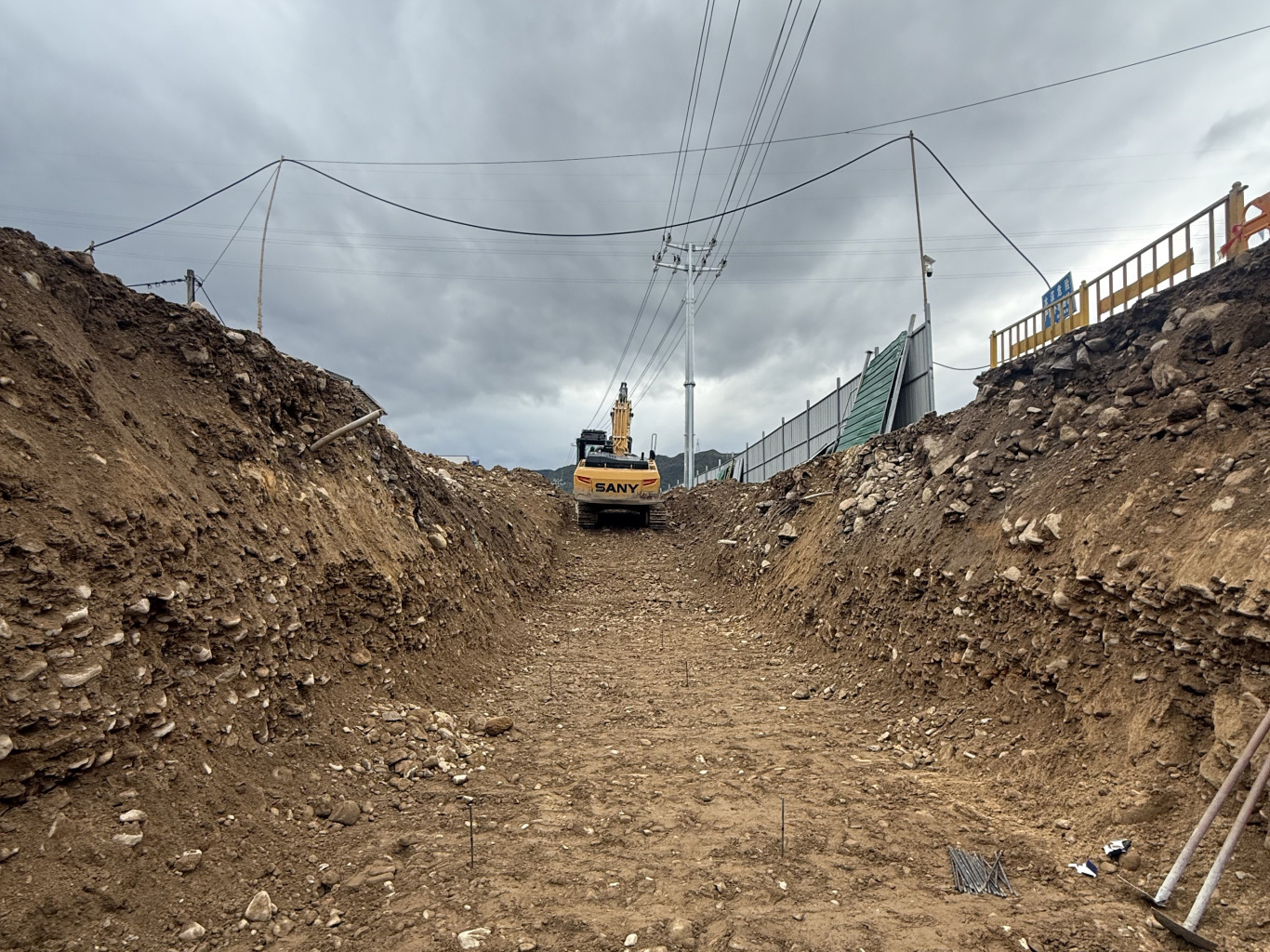

青田县东源镇项村工业园区基础设施工程(三期):正进行路段基础开挖。

——供稿人:殷晶艺

青田县温溪小峙——寺下区块建设场地平整项目:主要包括山体开挖及平整、排水沟、挡墙、便道等相关附属工程建设。目前均已完工。

——供稿人:季龙龙

青田县温溪小峙——寺下区块建设项目(二期):河道整治工程治理河道总长度为0.993km,主要包括新建防洪堤 1.986km、生态堰坝 6 座、农桥 1 座以及绿化等相关工程建设。目前均已完工。

——供稿人:季龙龙

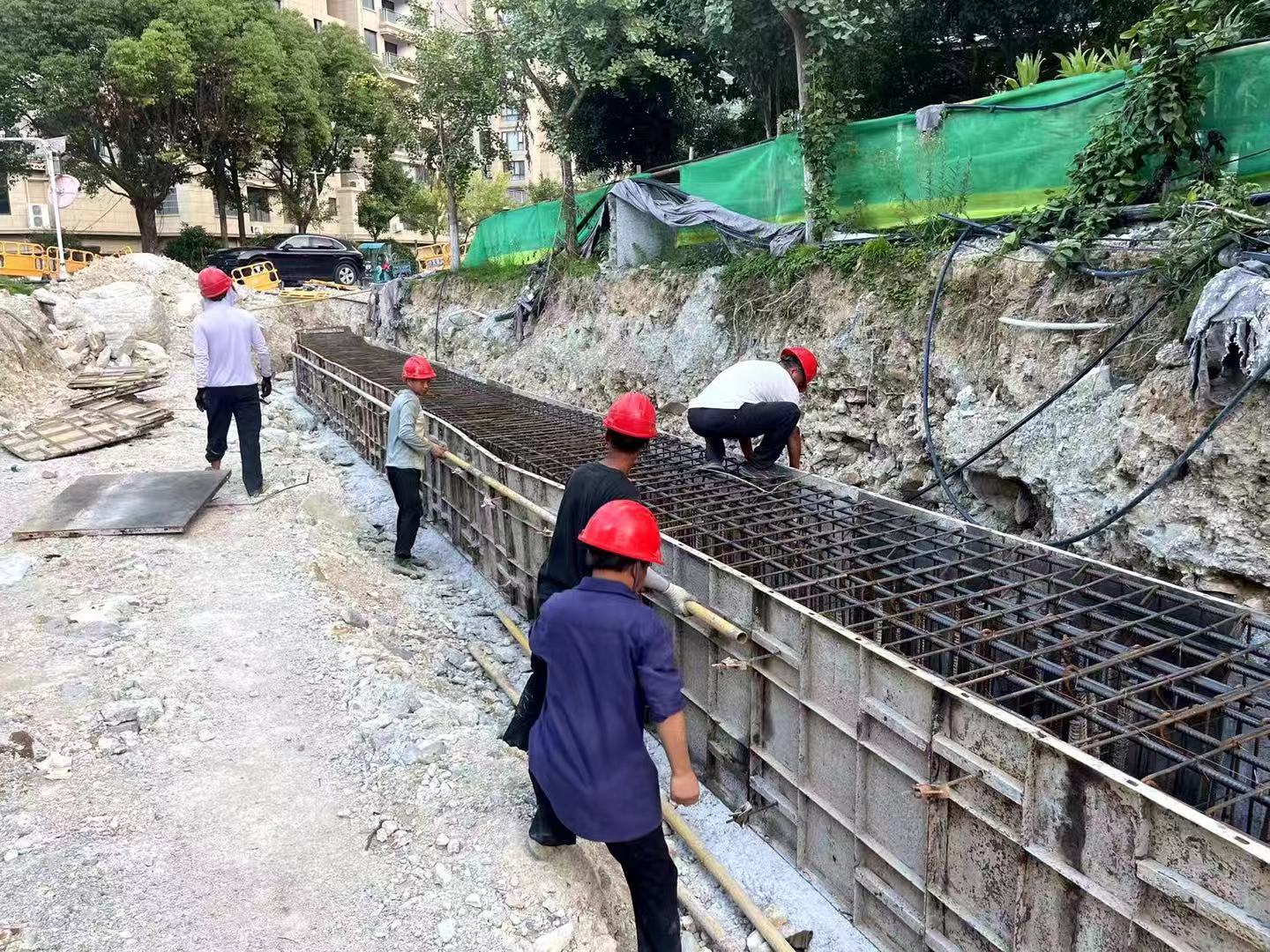

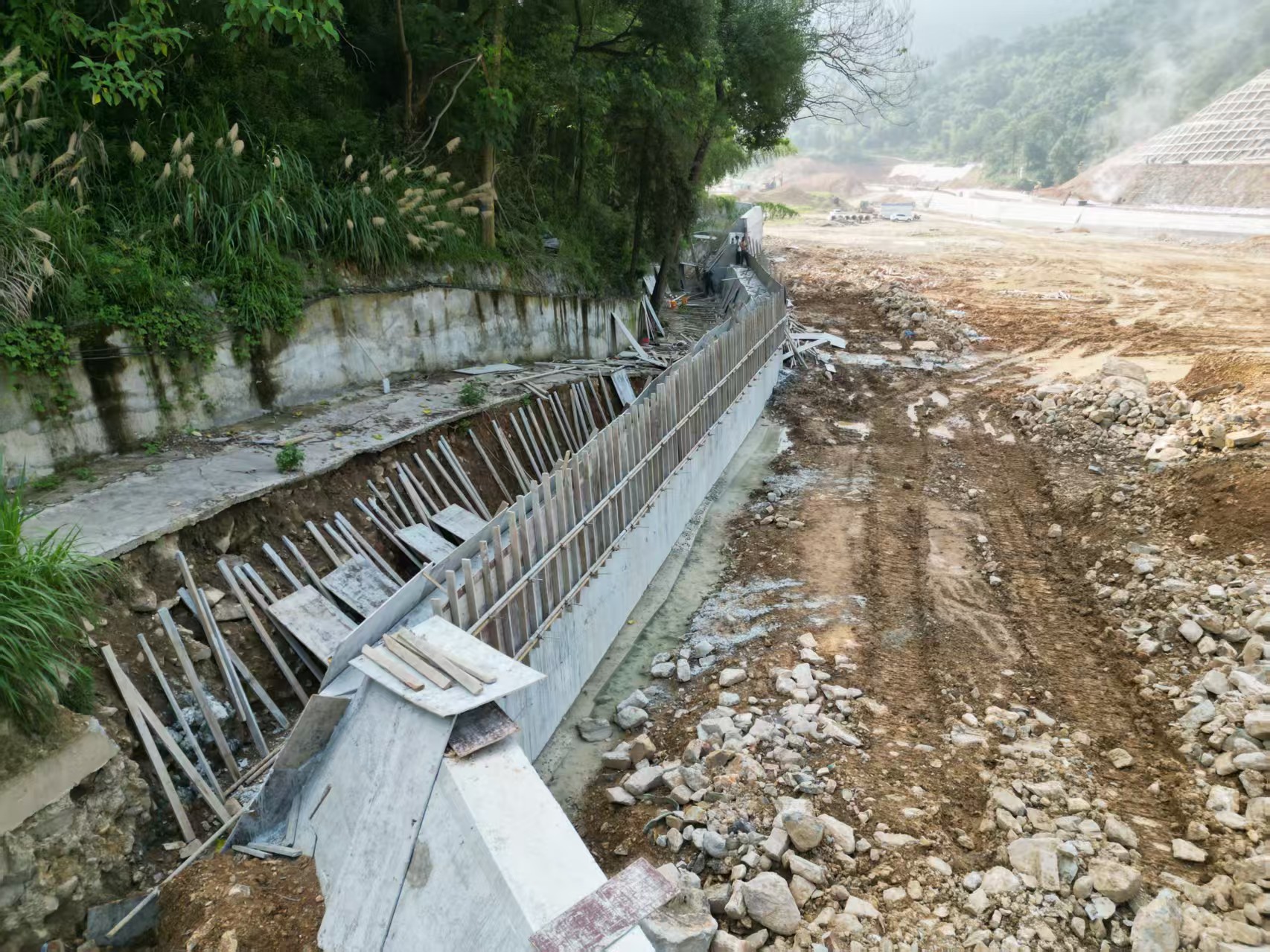

青田县油竹街道万基欧郡生活污水零直排项目-挡墙应急修复工程:抗滑桩全部施工完成,正进行圈梁钢筋绑扎施工中。

——供稿人:季龙龙

青田县油竹街道小区生活污水零直排工程

1.东赤村:已完成竣工验收。

2.雅岙村:已完成竣工验收。

3.官和小区:已完成竣工验收。

4.田步垟工业园区:已完成现场施工。

5.万基欧郡小区:万基欧郡小区已完成综合管网施工、路基水稳层施工、路面沥青、景观绿化等附属工程,正在进行合同外挡墙变形修复加固变更部分工程施工。

6.芝竹小区:基本完成施工,下步将进行初步验收。

——供稿人:季龙龙

2

船寮、海口片区

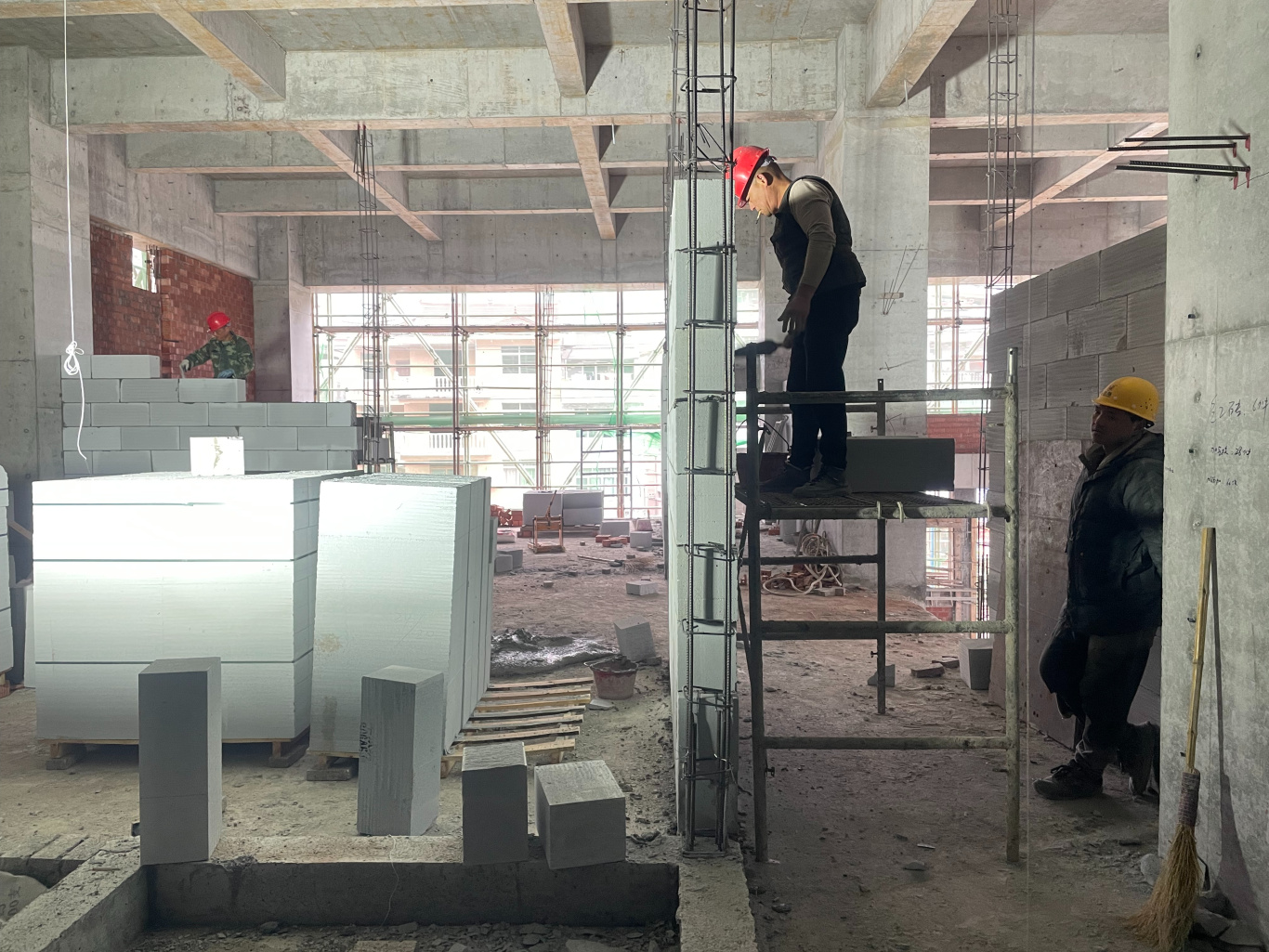

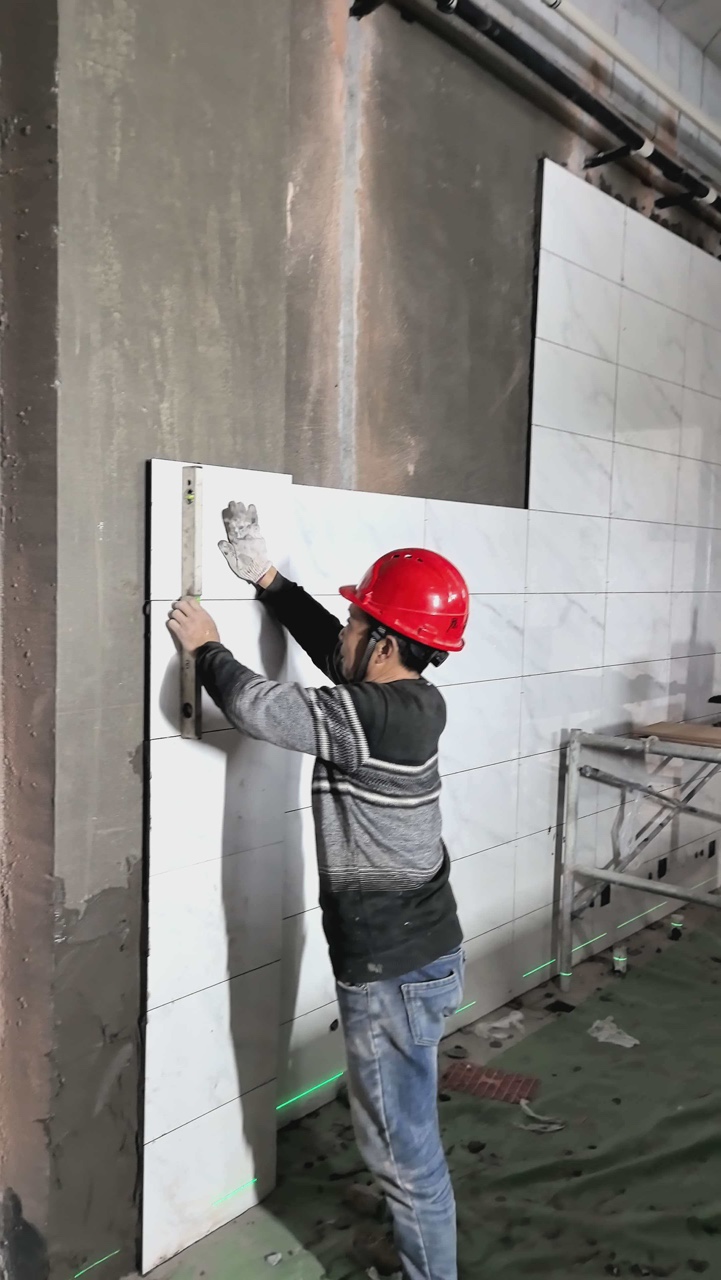

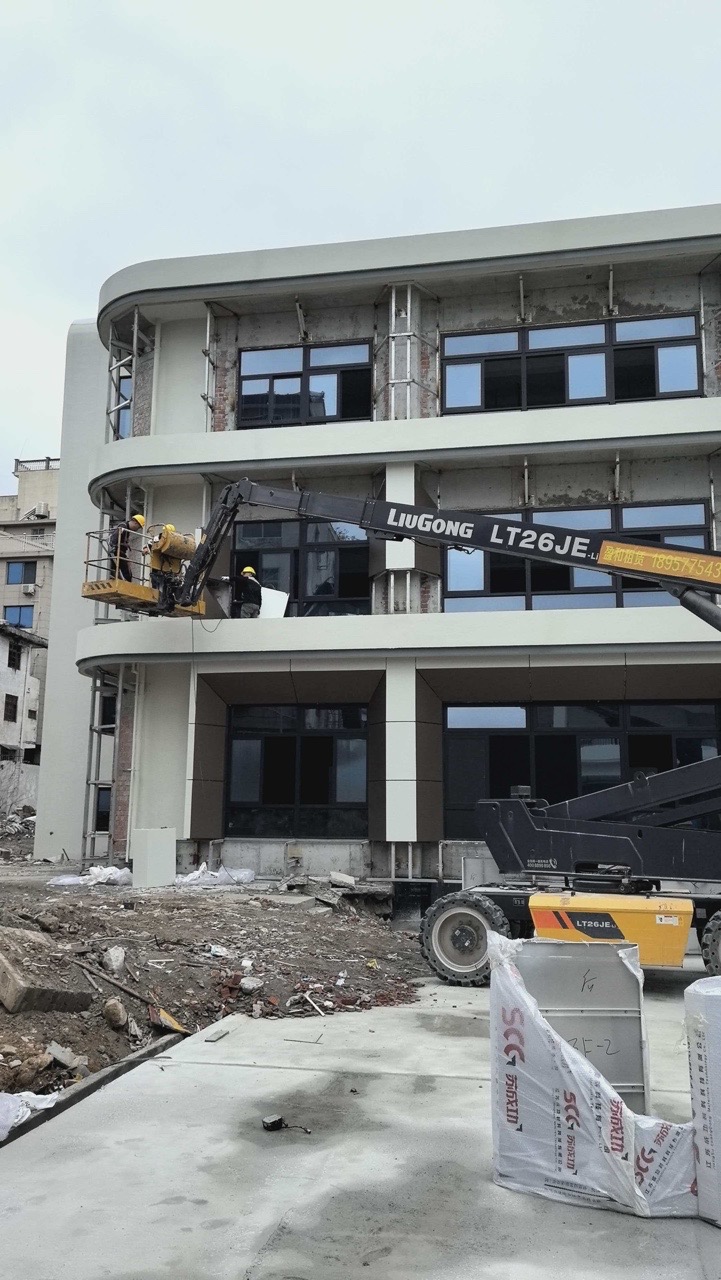

青田县船寮中部实验幼儿园新建工程上人屋面防水层完成,种植屋面绿化完成,外墙涂料完成,幕墙铝扣板完成30%,窗玻璃安装完成,顶板腻子完成,地面找平完成。目前处于卫生间瓷砖铺设,外立面铝扣板安装。

 ——供稿人:刘豪杰

青田智能电气产品研发制造中心项目:已完成项目整体基础混凝土浇筑及验收。

——供稿人:刘豪杰

青田县船寮镇赤岩120亩周边地块控规A-07地块商住项目:土方开挖中。

——供稿人:刘豪杰

3

腊口、祯埠片区

乌坦山一期基础设施工作推进情况

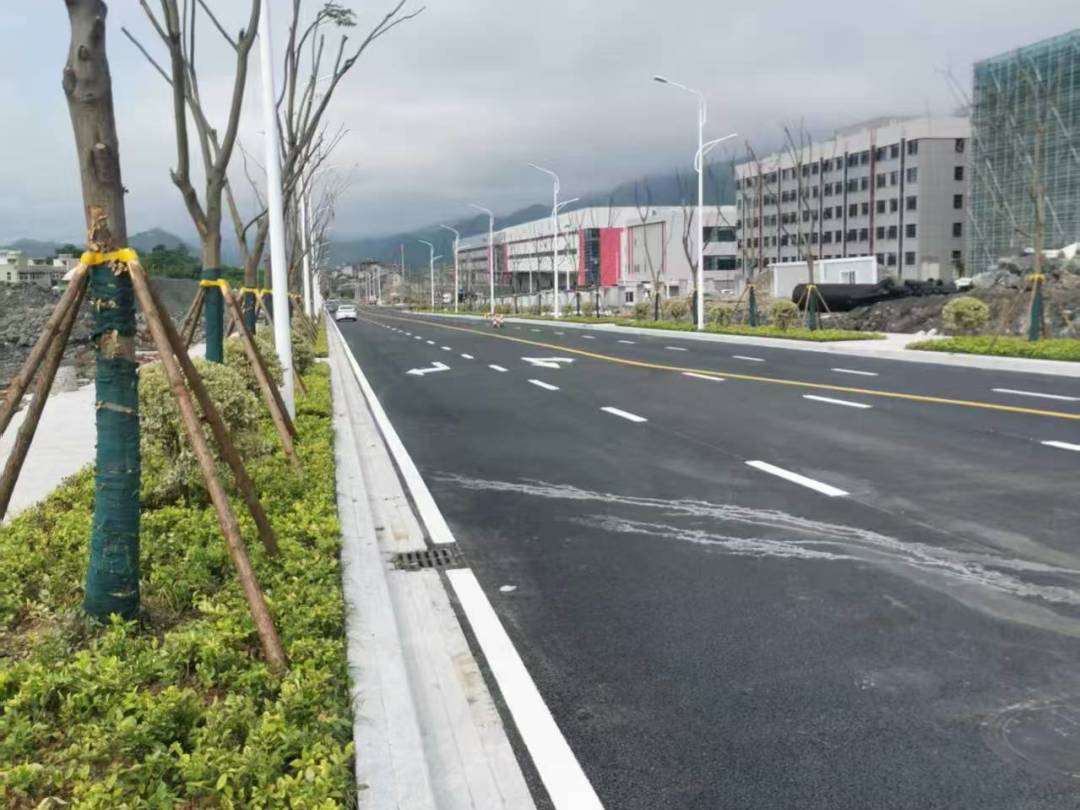

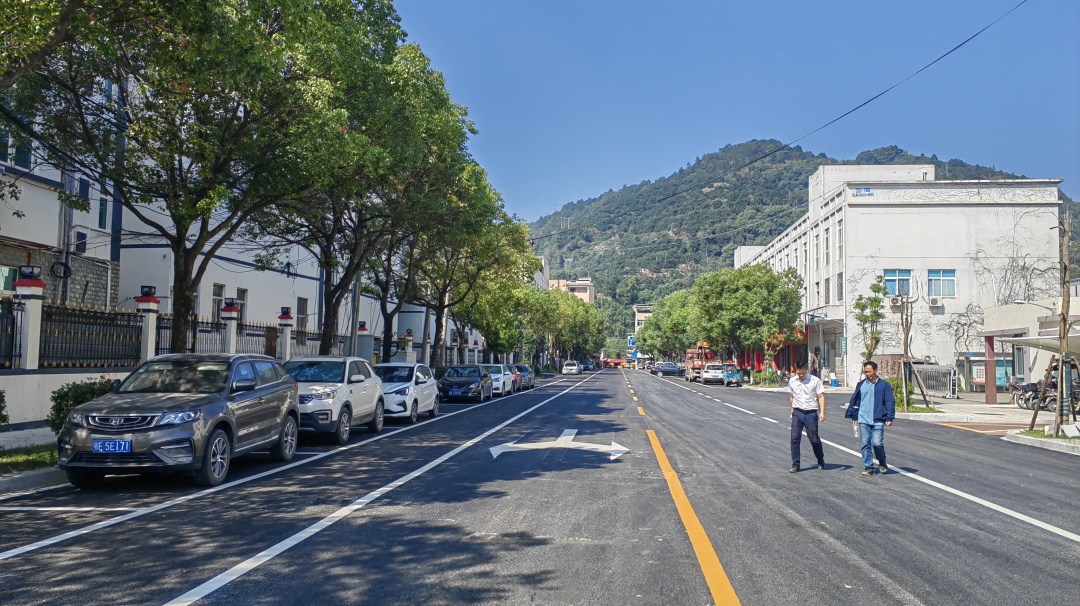

青田县经济开发区腊口乌坦山建设项目(一期)基础设施工程——市政道路工程:已进行竣工验收。

——供稿人:刘豪杰

青田县新能源智慧出行产业园基础设施项目(爱玛出入口辅道):已完成沥青铺设,成功通车运行。

——供稿人:刘豪杰

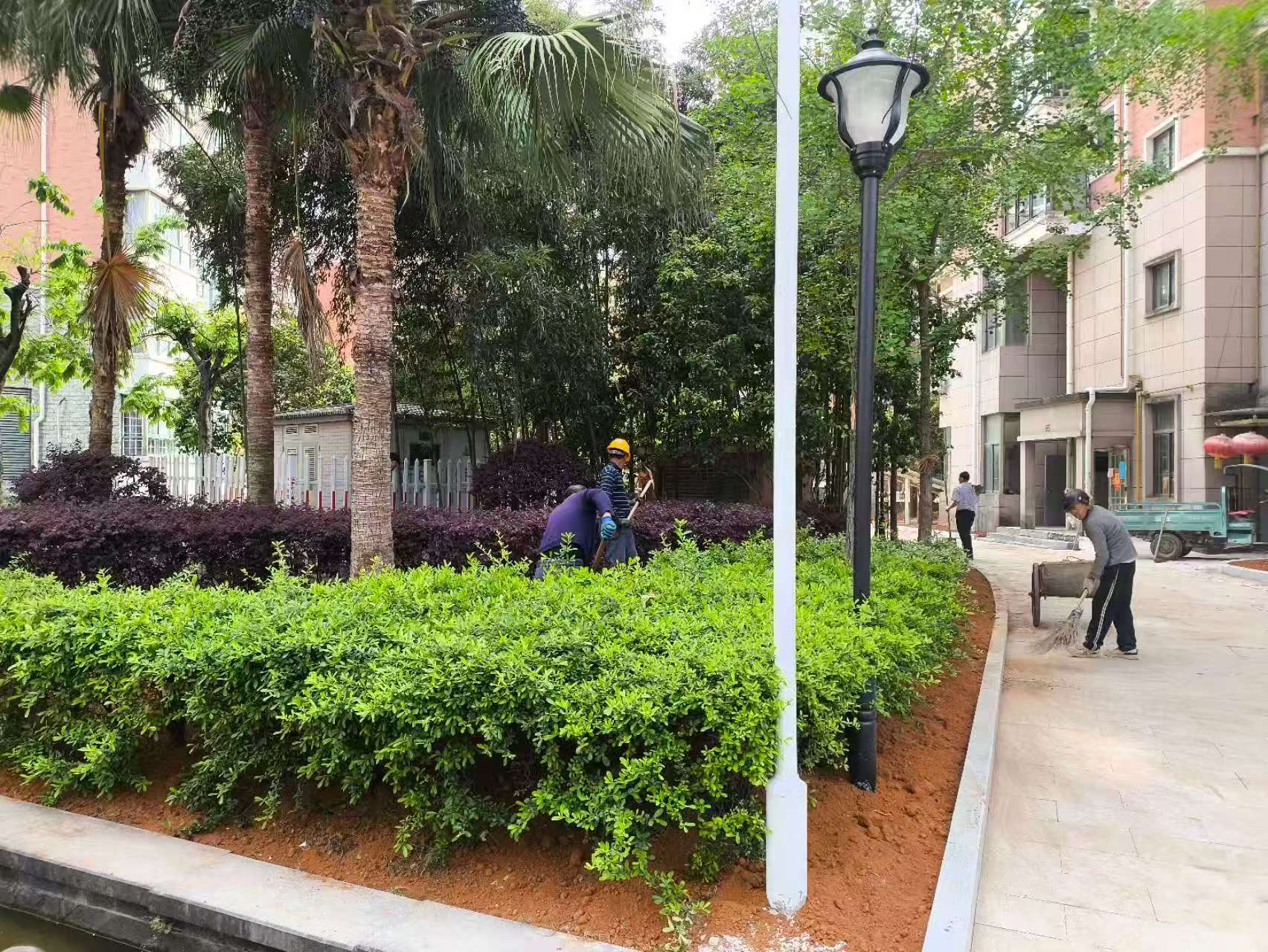

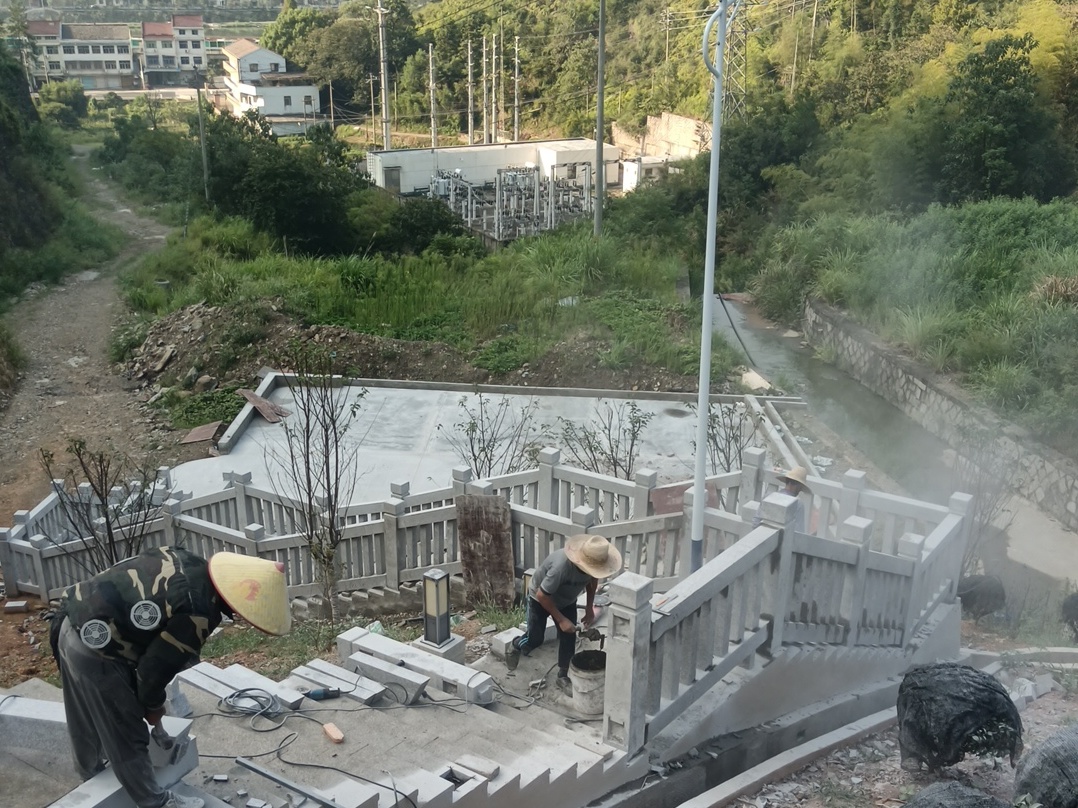

青田祯埠镇电商产业园绿色园区建设一期项目:正在进行附属工程施工(栏杆安装,路灯调试等)。

——供稿人:刘豪杰
